Trong thế giới quản lý dự án hiện đại, việc phân công nhiệm vụ và trách nhiệm một cách rõ ràng là yếu tố then chốt quyết định thành công của bất kỳ dự án nào. Ma trận RACI chính là giải pháp hiệu quả giúp các nhà lãnh đạo và quản lý dự án kiến tạo một hệ thống quản trị minh bạch, chính xác và chuyên nghiệp. Hãy cùng 1Office tìm hiểu Raci là gì, tại sao nên áp dụng ma trận này trong quản lý phân quyền và cách để lập ma trận phân quyền nhé!
RACI Là Gì? Giới Thiệu Công Cụ Phân Quyền Đột Phá
Ma trận RACI – còn được gọi là ma trận trách nhiệm – là một công cụ quản lý chiến lược được thiết kế để xác định vai trò và trách nhiệm của từng thành viên trong một dự án.
Từ viết tắt RACI bao gồm bốn vai trò quan trọng:
- R – Responsible (Người Thực Hiện): Cá nhân trực tiếp thực thi nhiệm vụ
- A – Accountable (Người Chịu Trách Nhiệm): Người cuối cùng chịu trách nhiệm về kết quả công việc
- C – Consulted (Người Được Tham Vấn): Những cá nhân cung cấp ý kiến và tư vấn chuyên môn
- I – Informed (Người Được Thông Báo): Những đối tượng cần được cập nhật thông tin về tiến trình dự án
Bằng cách áp dụng ma trận RACI, các tổ chức có thể loại bỏ sự chồng chéo nhiệm vụ, tăng cường trách nhiệm cá nhân và tối ưu hóa quy trình làm việc.
Tại Sao Doanh Nghiệp Cần Sử Dụng Ma Trận RACI?
Ma trận RACI mang đến nhiều lợi ích quan trọng cho quá trình quản lý dự án:
Minh Bạch Trách Nhiệm
Mỗi thành viên đều hiểu rõ vai trò và nhiệm vụ của mình, giảm thiểu nguy cơ nhầm lẫn hay trốn tránh trách nhiệm. Việc xác định rõ người thực hiện, người phê duyệt và người được thông báo giúp quy trình làm việc trở nên mạch lạc và hiệu quả.
Tối Ưu Hóa Giao Tiếp
RACI tạo ra một kênh giao tiếp rõ ràng, đảm bảo những người đúng sẽ nhận được thông tin đúng thời điểm. Điều này giúp giảm thiểu sự nhầm lẫn và tăng tốc độ ra quyết định.
Nâng Cao Hiệu Quả Quản Lý
Bằng việc xác định chính xác vai trò của từng thành viên, ma trận RACI giúp các nhà quản lý kiểm soát tiến độ dự án một cách chặt chẽ và chuyên nghiệp.
Ma Trận RACI Phù Hợp Với Những Loại Dự Án Nào?
Mặc dù RACI có thể áp dụng được ở hầu hết các loại dự án, nhưng nó đặc biệt hiệu quả trong các lĩnh vực:
- Các dự án công nghệ thông tin với nhiều bên liên quan
- Dự án chuyển đổi số trong doanh nghiệp
- Các dự án marketing có sự tham gia của nhiều phòng ban
- Các dự án xây dựng và phát triển sản phẩm
- Những dự án yêu cầu sự phối hợp liên chức năng
Hướng Dẫn Chi Tiết Xây Dựng Ma Trận RACI Hiệu Quả
Để xây dựng một ma trận RACI chuyên nghiệp và hiệu quả, bạn cần thực hiện các bước sau một cách có hệ thống:
Bước 1: Xác Định Phạm Vi Dự Án
Trước khi bắt đầu xây dựng ma trận RACI, cần hiểu rõ phạm vi và các yếu tố cốt lõi của dự án. Điều này bao gồm:
- Liệt kê tất cả các nhiệm vụ cụ thể: Phân chia dự án thành các hoạt động nhỏ hơn, chi tiết và dễ quản lý (ví dụ: lập kế hoạch, thiết kế, thực hiện, kiểm tra). Hãy đảm bảo rằng không bỏ sót bất kỳ bước quan trọng nào.
- Xác định các mốc quan trọng (milestones): Ghi nhận các điểm hoàn thành lớn trong dự án (ví dụ: hoàn thành giai đoạn thiết kế, bàn giao sản phẩm).
- Mô tả kết quả mong đợi: Đối với mỗi nhiệm vụ hoặc mốc, hãy làm rõ mục tiêu cụ thể để tránh nhầm lẫn về phạm vi công việc.
Ví dụ: Trong một dự án phát triển phần mềm, các nhiệm vụ có thể bao gồm “Thu thập yêu cầu khách hàng”, “Thiết kế giao diện người dùng” và “Kiểm thử hệ thống”.
Bước 2: Nhận Diện Thành Viên Tham Gia
Để ma trận RACI hoạt động hiệu quả, cần xác định đầy đủ các bên liên quan đến dự án:
- Cá nhân: Bao gồm các thành viên trong nhóm dự án (như trưởng nhóm, kỹ sư, nhà thiết kế) và các bên ngoài (như khách hàng, nhà cung cấp).
- Nhóm hoặc phòng ban: Nếu nhiệm vụ liên quan đến một tập thể (ví dụ: phòng marketing, đội IT), hãy liệt kê họ như một đơn vị tham gia.
- Xác định cấp bậc và ảnh hưởng: Ghi chú những người có quyền ra quyết định hoặc những người chỉ tham gia hỗ trợ để tránh nhầm lẫn khi phân vai trò.
Ví dụ: Trong một dự án xây dựng, danh sách có thể bao gồm “Quản lý dự án”, “Đội kỹ sư xây dựng”, “Nhà thầu phụ” và “Khách hàng”.
Bước 3: Phân Bổ Vai Trò
Đây là bước cốt lõi để xây dựng ma trận RACI. Với mỗi nhiệm vụ đã liệt kê, gán các vai trò RACI cho từng cá nhân hoặc nhóm:
- Responsible (Chịu trách nhiệm): Người trực tiếp thực hiện nhiệm vụ và đảm bảo công việc được hoàn thành đúng hạn. Chỉ nên có một người chịu trách nhiệm chính cho mỗi nhiệm vụ để tránh phân tán trách nhiệm.
- Accountable (Đảm bảo): Người chịu trách nhiệm cuối cùng, phê duyệt công việc và giải trình kết quả. Thông thường, đây là người quản lý hoặc lãnh đạo cấp cao, và chỉ nên có một người đảm bảo cho mỗi nhiệm vụ.
- Consulted (Được tham vấn): Những người cung cấp ý kiến, chuyên môn hoặc thông tin cần thiết để hoàn thành nhiệm vụ. Vai trò này thường dành cho các chuyên gia hoặc bên liên quan cần được hỏi ý kiến.
- Informed (Được thông báo): Những người cần được cập nhật về tiến độ hoặc kết quả của nhiệm vụ, nhưng không trực tiếp tham gia thực hiện.
- Tránh chồng chéo không cần thiết: Đảm bảo rằng mỗi nhiệm vụ không có quá nhiều người ở cùng một vai trò (ví dụ: nhiều người cùng chịu trách nhiệm) để tránh混乱 và giảm hiệu quả.
Ví dụ: Trong nhiệm vụ “Thiết kế logo”, nhà thiết kế là Responsible, trưởng nhóm marketing là Accountable, khách hàng là Consulted, và đội bán hàng là Informed.
Bước 4: Xem Xét và Điều Chỉnh
Ma trận RACI không phải là tài liệu cố định mà cần được duy trì và cập nhật xuyên suốt dự án:
- Đánh giá định kỳ: Tổ chức các buổi họp nhóm để kiểm tra xem vai trò đã được phân bổ chính xác và phù hợp với thực tế chưa.
- Điều chỉnh khi cần thiết: Nếu dự án thay đổi (ví dụ: thêm nhiệm vụ mới, thay đổi thành viên nhóm), hãy cập nhật ma trận ngay lập tức để phản ánh tình hình mới.
- Thu thập phản hồi: Hỏi ý kiến từ các bên liên quan để đảm bảo mọi người đều hiểu và đồng ý với vai trò của mình.
- Kiểm tra tính hợp lý: Đảm bảo rằng không có nhiệm vụ nào thiếu người chịu trách nhiệm hoặc người đảm bảo, đồng thời tránh tình trạng một người bị quá tải với quá nhiều vai trò.
Ví dụ: Nếu một thành viên rời nhóm, hãy phân bổ lại vai trò của họ và thông báo cho tất cả các bên liên quan.
Ví Dụ Thực Tế Về Ma Trận RACI
Một công ty công nghệ nhỏ đang phát triển một ứng dụng đặt đồ ăn trực tuyến. Dự án bao gồm các nhiệm vụ chính như thu thập yêu cầu, thiết kế giao diện, lập trình ứng dụng, kiểm thử và triển khai. Các bên liên quan bao gồm:
- Quản lý dự án (PM): Người giám sát toàn bộ dự án.
- Nhà phát triển (Dev): Người lập trình ứng dụng.
- Nhà thiết kế (Designer): Người tạo giao diện người dùng.
- Nhóm kiểm thử (QA): Đội ngũ kiểm tra chất lượng.
- Khách hàng (Client): Bên đặt hàng ứng dụng.
- Nhóm marketing (Marketing): Đội ngũ quảng bá ứng dụng sau khi hoàn thành.
Dưới đây là ma trận RACI được trình bày dưới dạng bảng:
Nhiệm vụ |
PM | Dev | Designer | QA |
Client |
Marketing |
Thu thập yêu cầu | A | C | I | |||
Thiết kế giao diện (UI) | A | R | C | I | ||
Lập trình ứng dụng | A | R | ||||
Kiểm thử ứng dụng | A | R | ||||
Triển khai ứng dụng | A | R | C | I | I | |
Quảng bá ứng dụng | I | I | R |
Giải thích từng nhiệm vụ và vai trò:
- Thu thập yêu cầu:
- Accountable (A): Quản lý dự án chịu trách nhiệm cuối cùng để đảm bảo yêu cầu được thu thập đầy đủ và chính xác.
- Consulted (C): Khách hàng cung cấp thông tin về nhu cầu và mong muốn của họ.
- Informed (I): Nhóm marketing được thông báo để hiểu rõ sản phẩm phục vụ cho chiến lược quảng bá sau này.
- Thiết kế giao diện (UI):
- Responsible (R): Nhà thiết kế trực tiếp thực hiện công việc thiết kế giao diện.
- Accountable (A): Quản lý dự án phê duyệt thiết kế cuối cùng.
- Consulted (C): Khách hàng được tham vấn để đảm bảo giao diện đáp ứng mong đợi.
- Informed (I): Nhóm marketing nhận thông tin để chuẩn bị tài liệu quảng bá.
- Lập trình ứng dụng:
- Responsible (R): Nhà phát triển viết mã nguồn và xây dựng ứng dụng.
- Accountable (A): Quản lý dự án giám sát tiến độ và đảm bảo chất lượng mã nguồn.
- Kiểm thử ứng dụng:
- Responsible (R): Nhóm kiểm thử thực hiện các bài kiểm tra để phát hiện lỗi.
- Accountable (A): Quản lý dự án chịu trách nhiệm phê duyệt kết quả kiểm thử.
- Triển khai ứng dụng:
- Responsible (R): Nhà phát triển triển khai ứng dụng lên kho ứng dụng (App Store, Google Play).
- Accountable (A): Quản lý dự án đảm bảo quá trình triển khai thành công.
- Consulted (C): Nhóm kiểm thử xác nhận ứng dụng hoạt động tốt trước khi triển khai.
- Informed (I): Khách hàng và nhóm marketing được thông báo khi ứng dụng chính thức ra mắt.
- Quảng bá ứng dụng:
- Responsible (R): Nhóm marketing thực hiện chiến dịch quảng bá.
- Informed (I): Quản lý dự án và khách hàng được cập nhật về tiến độ quảng bá.
Những Lưu Ý Quan Trọng Khi Áp Dụng RACI
Giữ Ma Trận Đơn Giản và Tập Trung
Ma trận RACI được thiết kế để làm rõ vai trò và trách nhiệm, nhưng nếu quá phức tạp (bao gồm quá nhiều nhiệm vụ hoặc quá nhiều người tham gia), nó có thể gây nhầm lẫn thay vì hỗ trợ.
Một ma trận quá tải thông tin sẽ khiến các thành viên khó theo dõi và dễ bỏ qua trách nhiệm của mình.
- Rủi ro nếu không tuân thủ: Nếu liệt kê hàng chục nhiệm vụ nhỏ lẻ hoặc gán vai trò cho quá nhiều người không thực sự cần thiết, đội ngũ có thể cảm thấy rối và mất tập trung. Ví dụ, trong một dự án đơn giản như tổ chức sự kiện, việc gán vai trò cho cả “người pha cà phê” trong ma trận là không cần thiết.
- Cách thực hiện:
- Chỉ tập trung vào các nhiệm vụ chính và mốc quan trọng của dự án.
- Hạn chế số lượng người tham gia ở mỗi nhiệm vụ, ưu tiên những ai có ảnh hưởng trực tiếp đến kết quả.
- Ví dụ: Trong dự án phát triển ứng dụng, thay vì liệt kê từng bước nhỏ như “viết dòng mã A”, hãy gộp lại thành “Lập trình ứng dụng”.
Tác động: Giữ ma trận đơn giản giúp mọi người dễ dàng nắm bắt vai trò của mình, tiết kiệm thời gian và tăng hiệu quả quản lý.
Truyền Thông Rõ Ràng và Đảm Bảo Sự Đồng Thuận
Ma trận RACI chỉ hiệu quả khi tất cả các nhiều bên liên quan hiểu và đồng ý với vai trò được phân bổ. Nếu không có sự truyền thông tốt, một số người có thể không nhận thức được trách nhiệm của mình hoặc phản đối vai trò được gán, dẫn đến xung đột hoặc chậm trễ.
- Rủi ro nếu không tuân thủ: Nếu quản lý dự án tạo ma trận nhưng không giải thích rõ, ví dụ, tại sao nhà thiết kế là “Responsible” cho giao diện mà không phải nhà phát triển, đội ngũ có thể bất mãn hoặc không hợp tác. Điều này làm giảm hiệu quả của công cụ.
- Cách thực hiện:
- Sau khi hoàn thành ma trận, tổ chức một buổi họp để trình bày và giải thích từng vai trò.
- Khuyến khích các thành viên đặt câu hỏi hoặc đề xuất điều chỉnh nếu họ cảm thấy vai trò không phù hợp.
- Ví dụ: Khi gán nhóm marketing là “Informed” trong việc triển khai ứng dụng, hãy giải thích rằng họ cần thông tin để chuẩn bị chiến dịch quảng bá.
Tác động: Truyền thông rõ ràng tạo ra sự đồng thuận, tăng sự cam kết và giảm thiểu hiểu lầm trong suốt dự án.
Thường Xuyên Xem Xét và Cập Nhật Ma Trận
Dự án thường thay đổi theo thời gian (thêm nhiệm vụ mới, thay đổi thành viên, điều chỉnh mục tiêu), và ma trận RACI cần phản ánh chính xác tình hình thực tế.
Một ma trận lỗi thời sẽ mất tính hữu ích và có thể gây khó khăn.
- Rủi ro nếu không tuân thủ: Nếu một thành viên rời nhóm mà ma trận không được cập nhật, nhiệm vụ có thể bị bỏ sót. Ví dụ, nếu nhà phát triển chính nghỉ việc mà không ai được gán lại vai trò “Responsible” cho việc lập trình, dự án sẽ bị đình trệ.
- Cách thực hiện:
- Đặt lịch kiểm tra ma trận định kỳ (ví dụ: hàng tháng hoặc sau mỗi mốc quan trọng).
- Khi có thay đổi lớn (như thêm tính năng mới vào ứng dụng), cập nhật ma trận ngay lập tức và thông báo cho đội ngũ.
- Ví dụ: Nếu dự án mở rộng sang phát triển phiên bản web, hãy thêm nhiệm vụ “Thiết kế giao diện web” và phân bổ vai trò mới.
Tác động: Việc duy trì ma trận cập nhật đảm bảo rằng nó luôn là một công cụ sống động, hỗ trợ quản lý hiệu quả trong suốt vòng đời dự án.

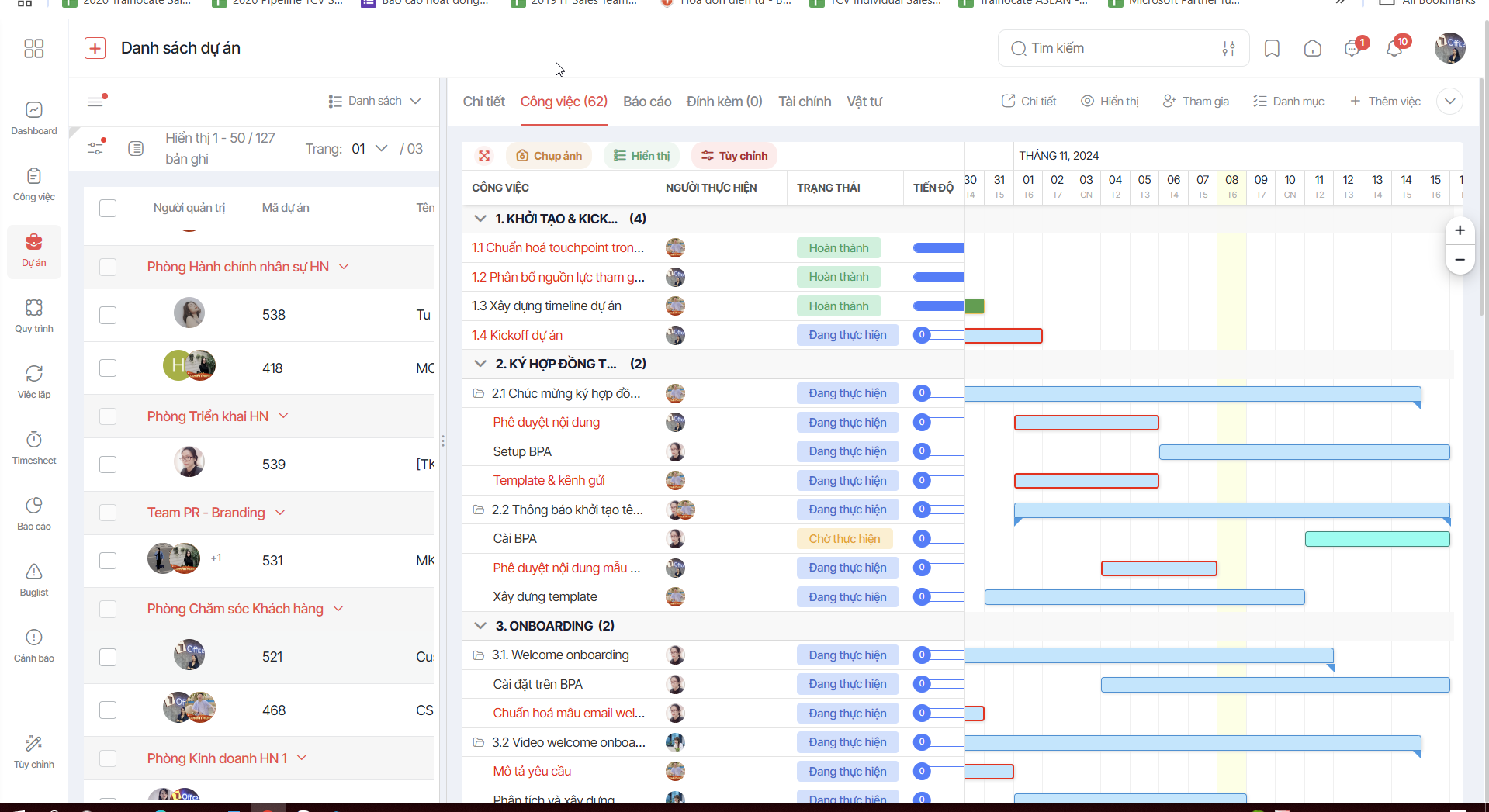

1Office – Phần mềm quản lý dự án 4.0 áp dụng ma trận RACI
1Office là giải pháp quản lý doanh nghiệp toàn diện, được thiết kế để hỗ trợ các tổ chức tối ưu hóa quy trình làm việc và nâng cao hiệu quả quản trị dự án trong thời đại số hóa.
Đăng ký nhận tài khoản Demo tính năng miễn phí của 1Office!
Điểm nổi bật của 1Office trong việc triển khai ma trận RACI:
- Tùy chỉnh linh hoạt vai trò RACI: 1Office cho phép doanh nghiệp tự định nghĩa và điều chỉnh vai trò RACI theo đặc thù từng dự án, đảm bảo sự phù hợp tối đa với mô hình hoạt động riêng biệt.
- Trình bày ma trận RACI rõ ràng và dễ tiếp cận: Giao diện của 1Office tích hợp ma trận RACI dưới dạng bảng biểu trực quan, giúp mọi thành viên nhanh chóng nhận diện trách nhiệm và mức độ tham gia của mình trong từng nhiệm vụ.
- Quản lý hiệu suất dựa trên vai trò: Hệ thống cung cấp công cụ theo dõi hiệu suất công việc theo từng vai trò RACI, giúp nhà quản lý đánh giá hiệu quả làm việc và phân bổ nguồn lực một cách tối ưu.
- Tăng cường phối hợp nhóm qua tích hợp công nghệ: Với tính năng đồng bộ hóa dữ liệu và thông báo thời gian thực, 1Office đảm bảo sự kết nối liền mạch giữa các thành viên, hỗ trợ giao tiếp hiệu quả trong suốt quá trình thực hiện dự án.
Nhờ những ưu điểm này, 1Office không chỉ đơn thuần là công cụ quản lý mà còn trở thành trợ thủ đắc lực giúp doanh nghiệp xây dựng và vận hành ma trận RACI một cách khoa học và hiệu quả.
———————————-
Ma trận RACI không chỉ là một công cụ quản lý, mà còn là một triết lý làm việc chuyên nghiệp. Bằng cách áp dụng RACI, các doanh nghiệp có thể nâng cao hiệu quả làm việc, giảm thiểu xung đột và tạo nên một môi trường làm việc minh bạch, hiệu quả.
Hãy bắt đầu áp dụng ma trận RACI ngay hôm nay để khám phá tiềm năng vượt trội của đội ngũ!
