Mục lục

Tóm tắt nhanh

  • Kanban trong sản xuất dùng tín hiệu để điều phối vật tư; Kanban Method trong công việc tri thức tập trung cải thiện luồng công việc hiện có.
  • Kanban board thể hiện công việc qua cột trạng thái và thẻ; bản thân một bảng đẹp chưa đồng nghĩa triển khai đầy đủ phương pháp.
  • WIP (Work in Progress) là số việc đã bắt đầu nhưng chưa xong; giới hạn WIP dựa vào năng lực thực tế, không có một con số chuẩn cho mọi nhóm.
  • Cơ chế kéo việc: chỉ nhận đầu việc mới khi công đoạn có năng lực xử lý theo quy tắc đã thống nhất.
  • Sáu thực hành: trực quan hóa, giới hạn WIP, quản lý luồng, công khai chính sách, phản hồi và cải tiến cùng nhau.
  • Muốn kiểm tra hiệu quả, theo dõi số việc đang làm, số việc hoàn thành theo thời gian, thời gian xử lý và tuổi của việc chưa xong.

Giới thiệu

Kanban giúp nhóm nhìn thấy công việc đang ở đâu, giới hạn số việc làm cùng lúc và phát hiện điểm nghẽn trước khi tiến độ bị kéo dài. Bạn có thể bắt đầu bằng một bảng ba cột đơn giản, nhưng dùng Kanban hiệu quả còn đòi hỏi quy tắc vận hành, phản hồi và cải tiến dựa trên dữ liệu.

Bài viết giải thích kanban là gì, kanban board là gì và cách đưa mô hình Kanban vào công việc thực tế. Phần ví dụ dùng dữ liệu giả định để bạn có thể hình dung cách phân bổ đầu việc, đặt giới hạn WIP và đo kết quả mà không nhầm đó là hiệu suất đã được kiểm chứng của một doanh nghiệp.

1. Kanban là gì? Nguồn gốc và bản chất phương pháp

Kanban là thuật ngữ bắt nguồn từ tiếng Nhật, thường được hiểu là bảng hiệu hoặc tín hiệu trực quan. Trong doanh nghiệp, từ này có thể chỉ hệ thống thẻ điều phối sản xuất, phương pháp cải tiến dòng công việc hoặc dạng bảng trực quan trong phần mềm. Vì thế, khi hỏi “kanban là gì”, cần phân biệt ba cách dùng trước khi áp dụng.

Trong quản lý công việc, phương pháp Kanban bắt đầu từ quy trình hiện có, hiển thị các bước xử lý và đặt giới hạn công việc đang thực hiện để giúp công việc đi qua hệ thống một cách ổn định hơn. Mục tiêu không phải khiến từng thành viên bận kín thời gian mà là hoàn thành giá trị cho người nhận đúng lúc.

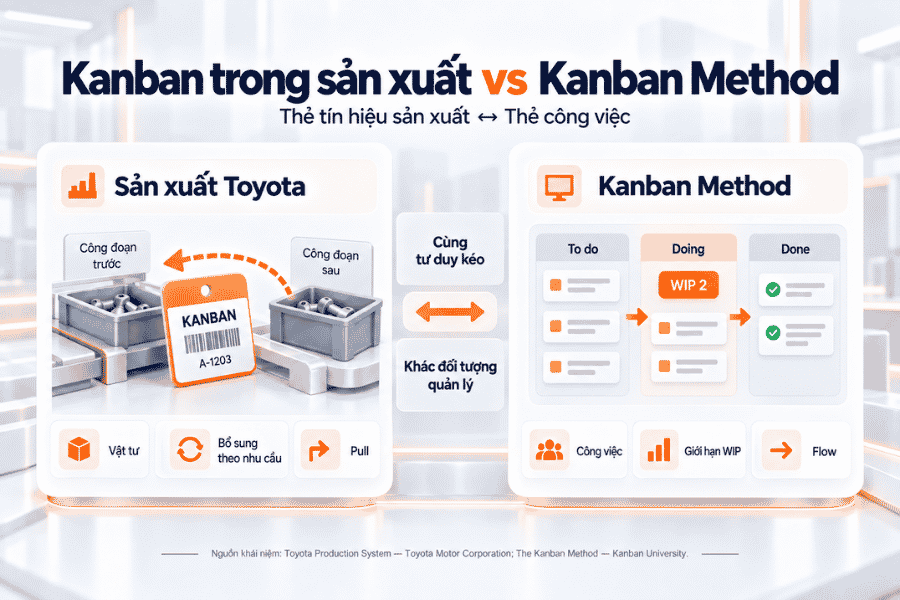

Kanban trong hệ thống sản xuất Toyota khác gì Kanban Method quản lý công việc?

Sơ đồ đối chiếu Kanban với Kanban trong sản xuất
Sơ đồ đối chiếu Kanban với Kanban trong sản xuất

Trong hệ thống sản xuất Toyota, thẻ Kanban đóng vai trò tín hiệu bổ sung hoặc vận chuyển vật tư theo nhu cầu của công đoạn tiếp theo, thay vì sản xuất trước một lượng lớn chỉ vì còn năng lực máy móc. Cách dùng này gắn với quản lý nguyên vật liệu và tồn kho.

Kanban Method cho công việc tri thức kế thừa ý tưởng trực quan hóa và hệ thống kéo nhưng đối tượng là yêu cầu, nhiệm vụ hay hồ sơ. Nhóm có thể theo dõi việc từ lúc tiếp nhận đến bàn giao, phát hiện hàng chờ và điều chỉnh quy trình từng bước. Bảng Kanban là một công cụ thể hiện phương pháp, không phải toàn bộ phương pháp.

Kanban phù hợp với công việc nào?

Kanban đáng cân nhắc khi yêu cầu đến liên tục, độ ưu tiên thay đổi, công việc phải đi qua nhiều bước hoặc thường chờ phản hồi. Chẳng hạn, nhóm chăm sóc khách hàng xử lý yêu cầu, nhóm nhân sự tuyển dụng, marketing sản xuất nội dung và nhóm kỹ thuật tiếp nhận lỗi đều có thể dùng bảng riêng theo luồng thực tế.

Với dự án có mốc thời gian và cam kết bàn giao cố định, nhóm vẫn có thể dùng Kanban để quản lý công việc hằng ngày, nhưng cần bổ sung kế hoạch phụ thuộc, ngân sách và mốc kiểm soát. Không nên coi bảng thẻ là công cụ thay thế tất cả nghiệp vụ quản trị dự án.

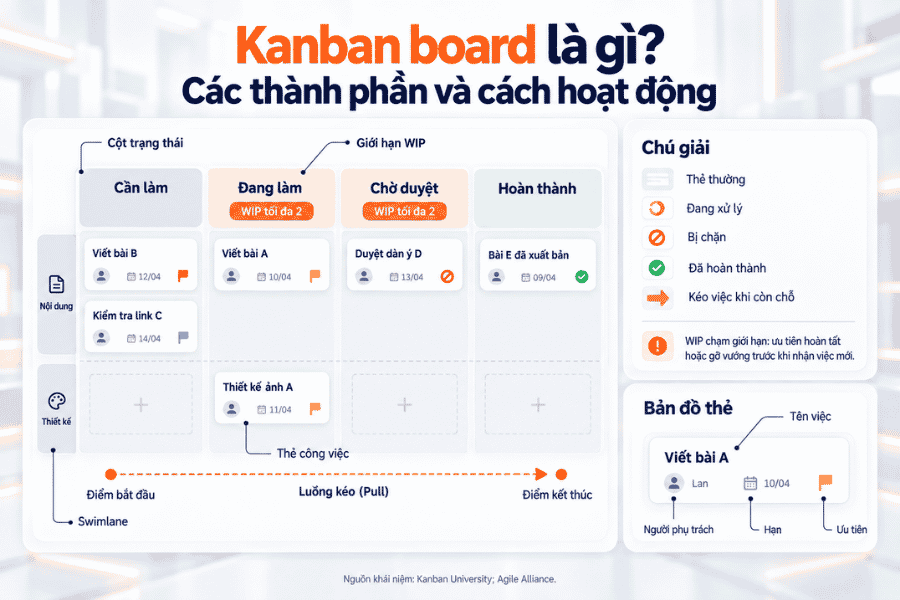

2. Kanban board là gì? Các thành phần và cách hoạt động

Kanban board là gì? Đây là bảng hiển thị các hạng mục công việc theo trạng thái của quy trình, giúp mọi người cùng nhìn thấy việc nào đang chờ, đang xử lý, bị chặn hoặc đã hoàn tất. Bảng có thể là bảng giấy với giấy ghi chú hoặc một kanban view trong phần mềm.

Kanban board là gì? Các thành phần và cách hoạt động
Kanban board là gì? Các thành phần và cách hoạt động

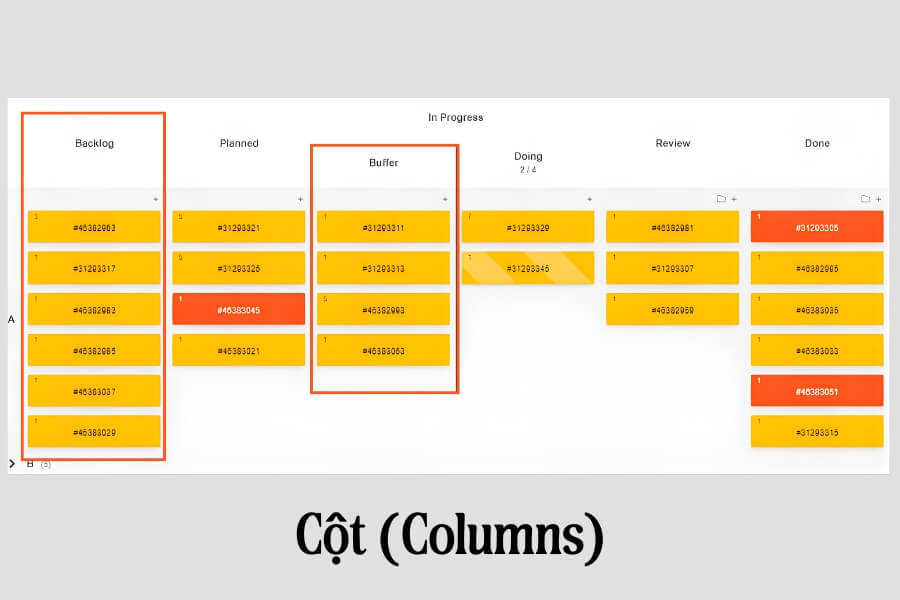

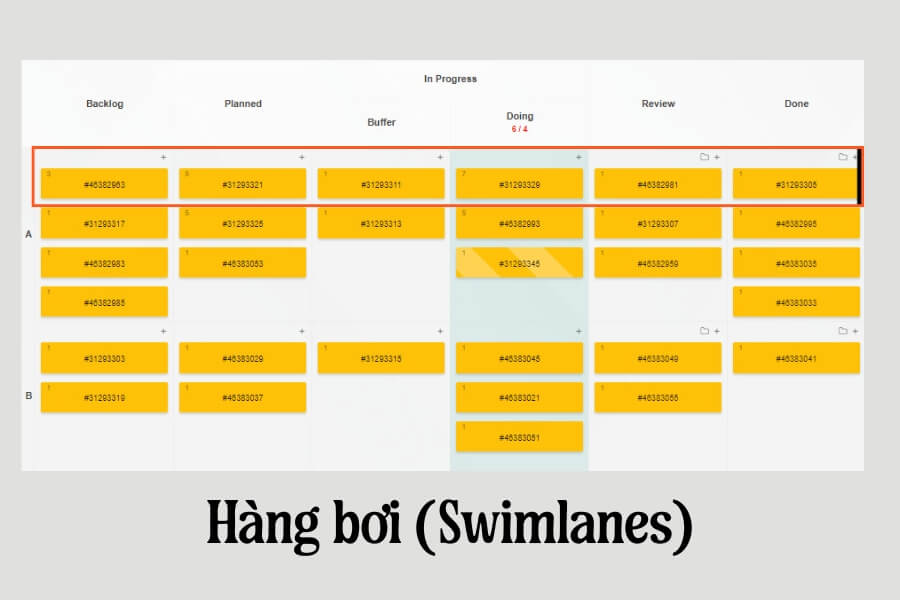

Bảng, cột trạng thái, thẻ công việc và swimlane

Bảng mô phỏng dòng xử lý thực tế. Các cột thể hiện từng bước như “Cần làm → Đang làm → Chờ duyệt → Hoàn thành”. Mỗi thẻ chứa một đầu việc, người phụ trách, thời hạn hoặc tiêu chí hoàn thành tùy nhu cầu. Swimlane là hàng ngang có thể phân nhóm việc theo phòng ban, ưu tiên hoặc loại yêu cầu.

Đừng tạo quá nhiều cột chỉ để thể hiện mọi thao tác nhỏ. Nên tách cột khi trạng thái đó có người chịu trách nhiệm, quy tắc chuyển giao hay hàng chờ cần theo dõi riêng. Nếu việc chờ duyệt thường ùn tắc, một cột “Chờ duyệt” cung cấp thông tin hữu ích hơn việc gộp toàn bộ vào “Đang làm”.

WIP limit, cơ chế kéo việc và điểm bắt đầu/kết thúc

Giới hạn WIP là số việc tối đa được phép ở trạng thái đang xử lý hoặc trong phạm vi đã xác định. Nếu cột “Đang làm” đã chạm giới hạn, nhóm ưu tiên hoàn tất hoặc gỡ vướng các thẻ hiện có trước khi kéo thêm việc mới. Mức giới hạn phải được thử nghiệm theo năng lực, độ phức tạp và thời gian chờ, không mặc định ba hay bốn việc cho mọi nhóm.

Bảng cũng cần xác định điểm bắt đầu đo công việc (ví dụ khi nhóm cam kết nhận việc) và điểm bàn giao (khi người yêu cầu chấp nhận kết quả). Nếu thiếu hai mốc này, việc tính thời gian xử lý sẽ dễ không nhất quán.

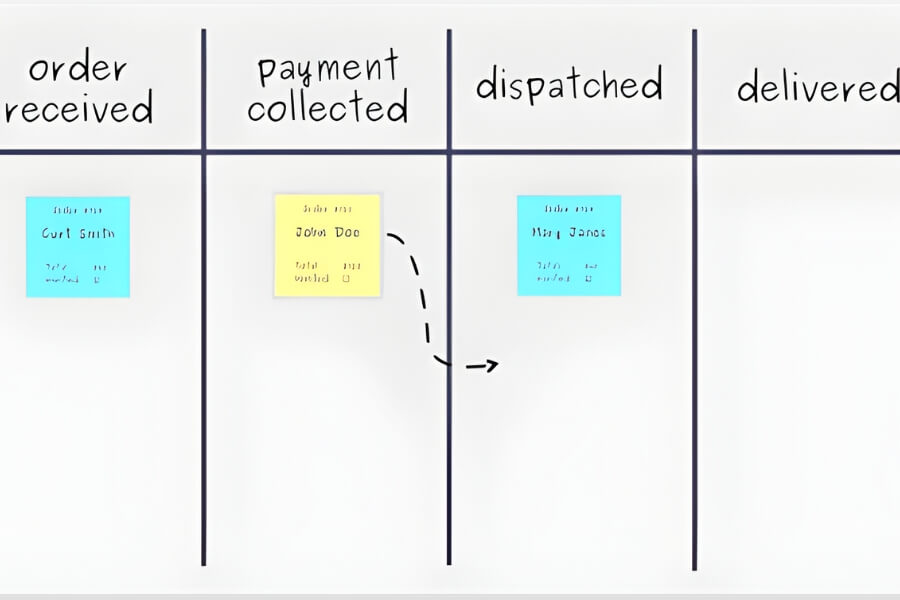

Ví dụ bảng Kanban cho nhóm quản lý công việc

Cần làm Đang làm – WIP tối đa 2 Chờ duyệt – WIP tối đa 2 Hoàn thành
Viết bài B; kiểm tra link C Viết bài A; thiết kế ảnh A Duyệt dàn ý D Bài E đã xuất bản

Ví dụ minh họa, không phải số liệu của 1Office: khi cột Đang làm có hai thẻ, nhân sự hoàn thiện bài A hoặc hỗ trợ tháo gỡ vướng mắc trước khi nhận bài B. Nếu cột Chờ duyệt đạt hai thẻ, trưởng nhóm cần ưu tiên phản hồi thay vì tiếp tục đẩy thêm việc sang công đoạn này.

3. Nguyên tắc của phương pháp Kanban

Phương pháp Kanban khuyến khích cải tiến hệ thống đang vận hành thay vì bắt mọi người đổi vai trò hoặc thay quy trình trong một đêm. Các nguyên tắc sau định hướng cách triển khai và phối hợp.

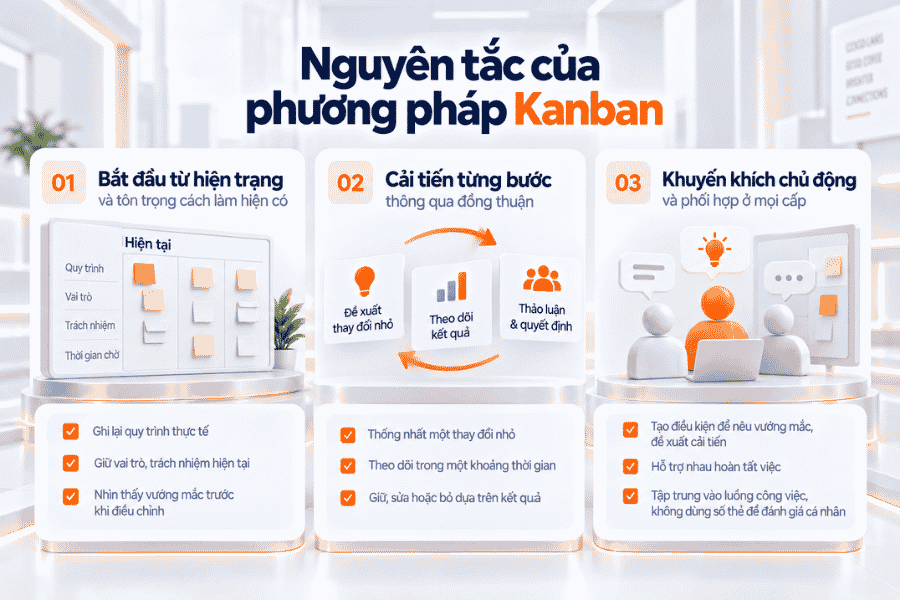

Nguyên tắc của phương pháp Kanban
Nguyên tắc của phương pháp Kanban

Bắt đầu từ hiện trạng và tôn trọng cách làm hiện có

Ghi lại quy trình nhóm thật sự đang làm, kể cả bước bàn giao và thời gian chờ. Giữ vai trò, trách nhiệm hiện tại làm điểm xuất phát; chỉ điều chỉnh sau khi mọi người đã nhìn thấy vướng mắc và có căn cứ về tác động.

Cải tiến từng bước thông qua đồng thuận

Thống nhất một thay đổi nhỏ, chẳng hạn bổ sung tiêu chí “đủ thông tin” trước khi đưa việc vào cột Đang làm. Theo dõi trong một khoảng thời gian, thảo luận kết quả rồi quyết định giữ, sửa hay bỏ. Cách này giảm nguy cơ thay đổi đồng thời quá nhiều biến số.

Khuyến khích chủ động và phối hợp ở mọi cấp

Người trực tiếp xử lý thường nhìn thấy điểm nghẽn sớm nhất. Hãy tạo điều kiện để họ nêu vướng mắc, đề xuất thay đổi chính sách và hỗ trợ nhau hoàn tất việc. Kanban tập trung quản lý luồng công việc chứ không dùng số thẻ đang làm như thước đo giản đơn để đánh giá cá nhân.

4. Cách áp dụng Kanban trong quản lý công việc: 6 thực hành

Sáu thực hành dưới đây tạo nên cách vận hành có thể lặp lại. Nhóm có thể bắt đầu với bảng đơn giản, sau đó bổ sung giới hạn, số đo và nhịp phản hồi khi đã hiểu thực tế công việc.

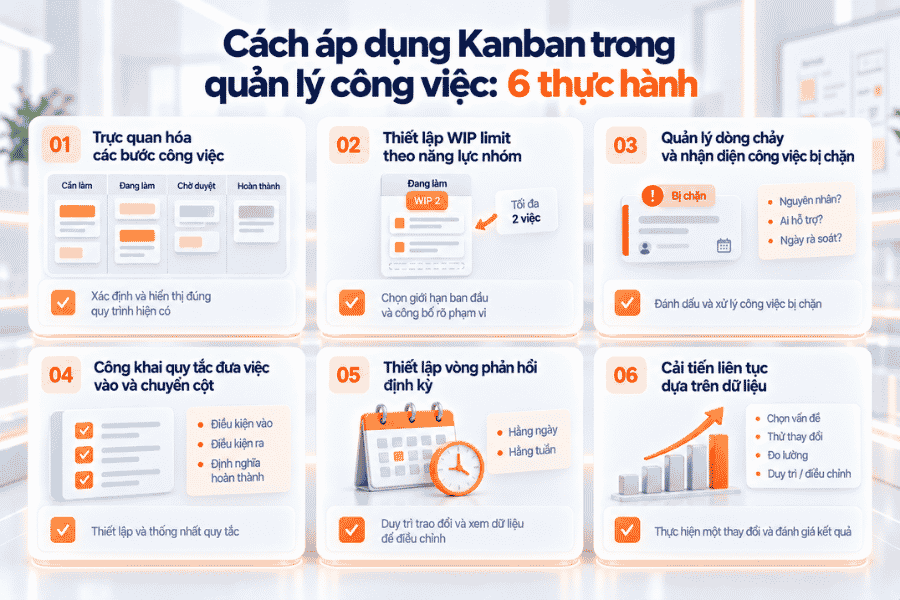

6 bước áp dụng Kanban trong quản lý công việc
6 bước áp dụng Kanban trong quản lý công việc

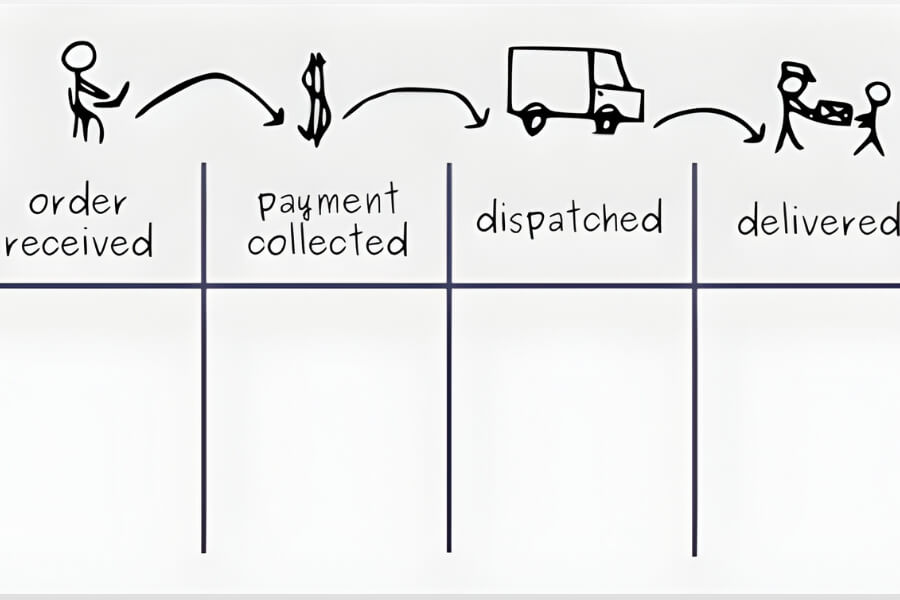

Trực quan hóa các bước công việc

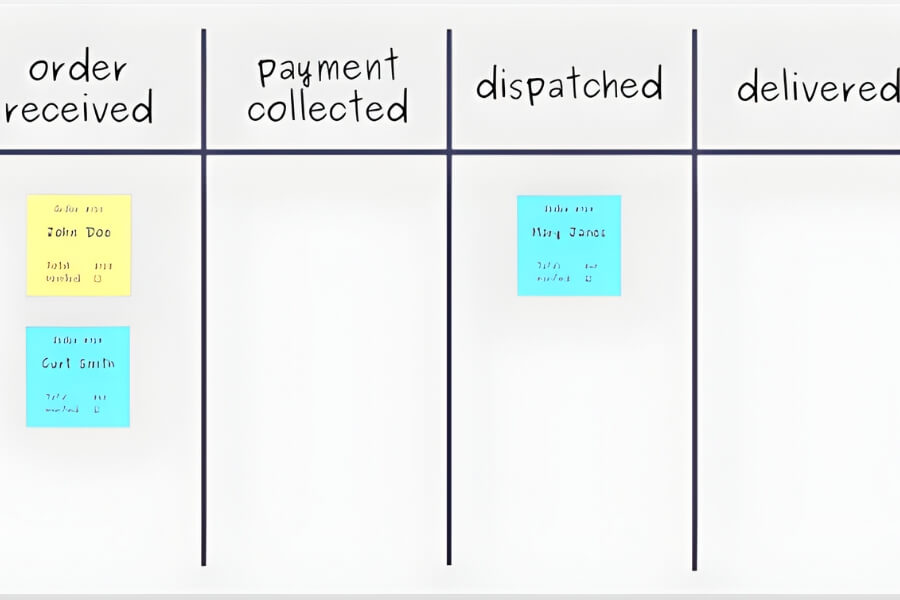

Liệt kê các bước từ lúc nhận yêu cầu đến lúc bàn giao. Vẽ đúng quy trình hiện có; tạo một thẻ cho mỗi đầu việc có kết quả bàn giao rõ ràng. Nếu thẻ quá lớn, chia thành các phần có thể hoàn tất và kiểm tra riêng.

>> Tìm hiểu thêm: Quy trình quản lý công việc

Thiết lập WIP limit theo năng lực nhóm

Quan sát trong vài ngày: có bao nhiêu việc được làm song song, bao nhiêu việc chờ và thường tắc ở đâu. Chọn giới hạn ban đầu phù hợp năng lực, công bố rõ phạm vi áp dụng rồi điều chỉnh sau khi xem dữ liệu. Khi vượt giới hạn vì tình huống khẩn cấp, ghi nhận ngoại lệ và cách xử lý.

Quản lý dòng chảy và nhận diện công việc bị chặn

Kiểm tra các thẻ đứng yên quá lâu, thiếu đầu vào hoặc phải chờ người phê duyệt. Đánh dấu “bị chặn” và nêu rõ người cần hỗ trợ, nguyên nhân và ngày rà soát. Ưu tiên làm thông dòng công việc thay vì liên tục mở thêm thẻ mới.

Công khai quy tắc đưa việc vào và chuyển cột

Mỗi cột nên có điều kiện vào, điều kiện ra và định nghĩa hoàn thành. Ví dụ, một bài viết chỉ được chuyển sang Chờ duyệt sau khi đủ nguồn, ảnh và liên kết. Quy tắc ưu tiên việc gấp cần minh bạch để không liên tục chen ngang các nhiệm vụ khác.

Thiết lập vòng phản hồi định kỳ

Trong buổi trao đổi ngắn hằng ngày, nhóm nhìn bảng từ công đoạn gần hoàn thành về phía đầu vào và hỏi: việc nào sắp xong, việc nào đang chặn, ai có thể hỗ trợ? Định kỳ hằng tuần hoặc theo nhịp phù hợp, cùng xem dữ liệu để điều chỉnh giới hạn và chính sách.

Cải tiến liên tục dựa trên dữ liệu

Chọn một vấn đề có thể quan sát, chẳng hạn việc chờ duyệt quá lâu; thử thay đổi quy tắc phân công người duyệt; tiếp tục đo thời gian xử lý và số thẻ tồn. Không quy mọi cải thiện cho Kanban nếu đồng thời thay đổi nhân sự, nhu cầu hoặc công cụ.

>>Tìm hiểu thêm: Chu trình PDCA trong cải tiến công việc

5. Ví dụ triển khai Kanban và cách đo hiệu quả

Kanban chỉ thực sự phát huy hiệu quả khi nhóm không dừng ở việc tạo bảng, mà còn biết cách giới hạn công việc đang làm, xử lý điểm nghẽn và theo dõi các chỉ số dòng chảy. Phần dưới minh họa một tình huống đơn giản để thấy cách vận hành Kanban trong thực tế và cách dùng WIP, throughput, cycle time cùng work item age để đánh giá hiệu quả.

Tình huống minh họa: nhóm xử lý 10 đầu việc qua các cột

Giả định nhóm marketing tiếp nhận 10 yêu cầu trong tuần, thống nhất bốn cột: Cần làm, Đang làm, Chờ duyệt và Hoàn thành. Mỗi thẻ là một đầu việc có người nhận và kết quả cụ thể. Ngày đầu tiên, nhóm chọn hai việc đưa vào Đang làm, một việc đang Chờ duyệt và bảy việc ở Cần làm. Tổng cộng vẫn là 10 việc; số liệu chỉ phục vụ minh họa.

Khi một việc đang làm chuyển sang Chờ duyệt và cột đó chưa đạt giới hạn, nhóm có thể kéo một thẻ mới vào Đang làm. Nếu Chờ duyệt đã đầy, nhóm trao đổi với người duyệt để xử lý hàng chờ trước; không mặc định mọi người phải tăng số việc song song.

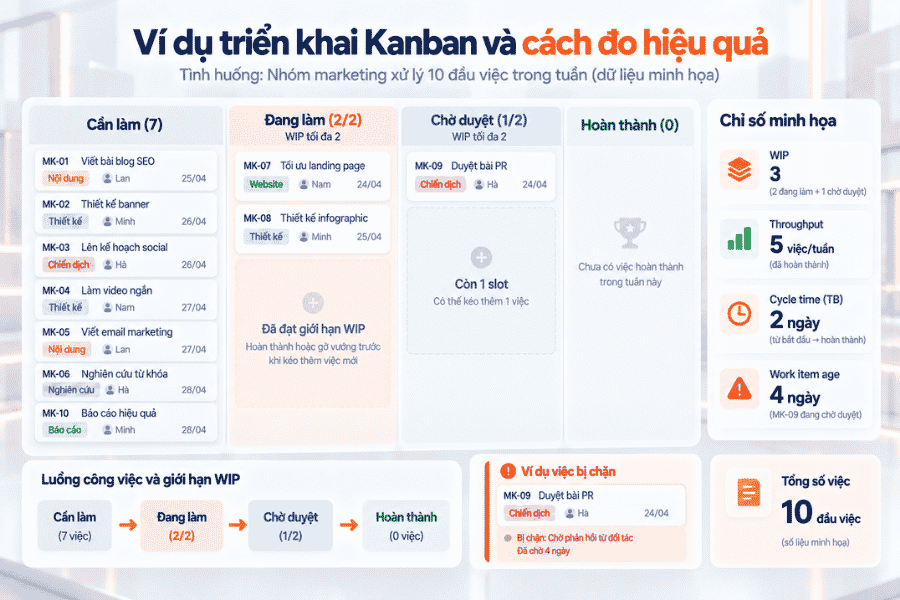

Ví dụ triển khai Kanban và cách đo hiệu quả
Ví dụ triển khai Kanban và cách đo hiệu quả

Ví dụ đặt WIP limit và xử lý khi cột quá tải

Giả định ban đầu đặt WIP tối đa hai thẻ ở Đang làm và hai thẻ ở Chờ duyệt. Chiều thứ Ba, có hai bài chờ duyệt và một bài mới sắp hoàn thành. Thay vì chuyển thẻ thứ ba vào cột đã đầy rồi bỏ mặc, nhóm phối hợp duyệt một bài, hoặc ghi ngoại lệ nếu việc thực sự cần gấp. Sau một đến hai chu kỳ theo dõi, kiểm tra liệu mức giới hạn này có hợp lý.

Theo dõi WIP, throughput, cycle time và work item age

Chỉ số Cách hiểu Ví dụ giả định
WIP Số việc đã bắt đầu nhưng chưa hoàn thành 3 thẻ đang ở các bước thực hiện/chờ duyệt, nếu phạm vi WIP gồm hai bước này
Throughput Số việc hoàn thành trong một đơn vị thời gian 5 việc hoàn tất trong một tuần
Cycle time Thời gian từ bắt đầu xử lý đến hoàn thành một việc Bài A bắt đầu sáng thứ Hai, hoàn tất sáng thứ Tư: khoảng 2 ngày
Work item age Thời gian trôi qua từ khi bắt đầu một việc chưa hoàn thành Bài B đã bắt đầu 4 ngày và vẫn chờ duyệt

Bốn chỉ số trả lời bốn câu hỏi khác nhau. Đặc biệt, work item age giúp nhận diện việc đang già đi trước khi trễ hạn, trong khi cycle time chỉ tính được khi việc đã hoàn tất. Định nghĩa mốc bắt đầu/kết thúc thống nhất rồi mới so sánh các kỳ; tránh dùng tốc độ xử lý làm chỉ tiêu ép cá nhân nhận thêm việc.

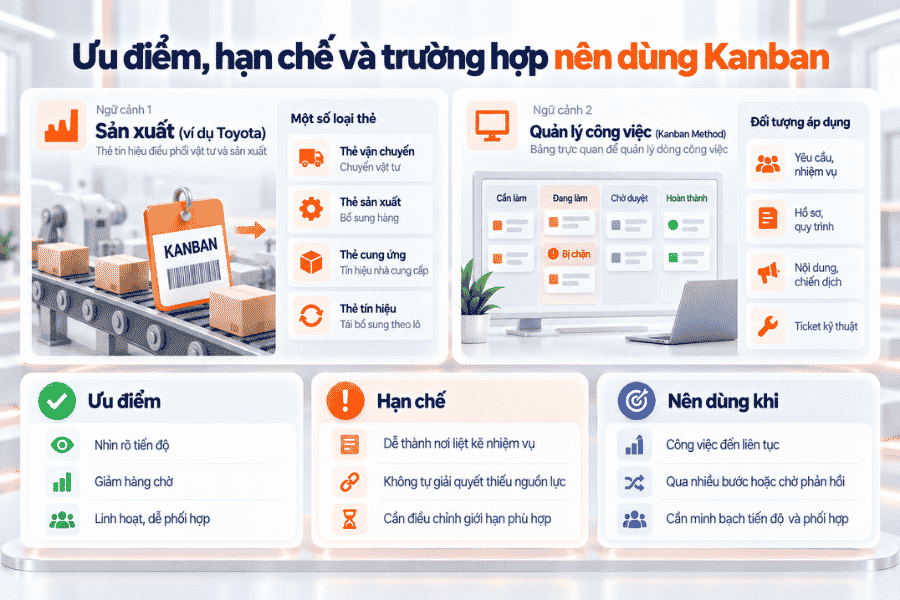

6. Ưu điểm, hạn chế và trường hợp nên dùng Kanban

Kanban phù hợp với những quy trình cần theo dõi luồng công việc liên tục, dễ phát sinh tồn đọng hoặc thường xuyên thay đổi mức độ ưu tiên. Tuy nhiên, hiệu quả không đến từ việc tạo một bảng Kanban đơn thuần mà phụ thuộc vào cách nhóm giới hạn WIP, cập nhật trạng thái và xử lý nút thắt. Vì vậy, trước khi áp dụng, cần nhìn cả hai mặt: Kanban hỗ trợ gì cho quản lý công việc và những điều kiện nào có thể khiến phương pháp này kém hiệu quả.

Ưu điểm, hạn chế và trường hợp nên dùng Kanban
Ưu điểm, hạn chế và trường hợp nên dùng Kanban

Ưu điểm trong quản lý công việc và dự án

Kanban giúp cả nhóm có một bức tranh chung về tiến độ, ai đang chờ ai và bước nào bị nghẽn. Giới hạn công việc đồng thời giúp ưu tiên hoàn tất việc đã nhận; quy tắc minh bạch hỗ trợ phối hợp khi nhân sự, yêu cầu hay mức ưu tiên thay đổi. Hiệu quả cụ thể phụ thuộc quy trình và cách nhóm duy trì thực hành.

Hạn chế, điều kiện áp dụng và dấu hiệu triển khai chưa hiệu quả

Bảng dễ trở thành nơi liệt kê nhiệm vụ nếu thẻ không được cập nhật, đầu việc quá lớn hoặc không ai xử lý các nút thắt. Kanban cũng không tự giải quyết việc thiếu nguồn lực, yêu cầu mâu thuẫn hoặc phụ thuộc phức tạp giữa nhiều dự án. Dấu hiệu đáng xem lại gồm cột Chờ duyệt liên tục đầy, thẻ tồn lâu và nhóm cứ mở việc mới dù việc cũ chưa xong.

Với sản xuất, giảm tồn kho quá mức mà không tính biến động nguồn cung có thể tăng rủi ro gián đoạn. Với công việc tri thức, giới hạn WIP cứng nhắc mà không có cơ chế cho tình huống khẩn cấp cũng có thể làm giảm khả năng đáp ứng. Nên xem giới hạn là chính sách có điều kiện, không phải luật bất biến.

Thẻ Kanban trong sản xuất: vận chuyển, sản xuất, cung ứng, tín hiệu…

Trong ngữ cảnh sản xuất, thẻ vận chuyển có thể báo việc chuyển vật tư giữa công đoạn; thẻ sản xuất báo nhu cầu bổ sung hàng đã tiêu thụ; thẻ cung ứng liên quan tín hiệu với nhà cung cấp; thẻ tín hiệu dùng cho tình huống cần tái bổ sung theo lô. Một số cách phân loại còn nhắc đến thẻ tạm thời cho ngoại lệ. Đây không phải năm loại thẻ tác vụ bắt buộc phải tạo trên bảng quản lý dự án.

7. Kanban khác Scrum và Agile như thế nào?

Kanban, Scrum và Agile thường được nhắc cùng nhau nên dễ bị xem là những khái niệm tương đương. Thực tế, mỗi khái niệm có phạm vi và cách vận hành khác nhau. Hiểu đúng mối quan hệ giữa chúng sẽ giúp doanh nghiệp lựa chọn phương pháp phù hợp với đặc điểm công việc và cách tổ chức nhóm.

Mối quan hệ giữa Agile, Scrum và Kanban

Agile là tập hợp giá trị và nguyên tắc khuyến khích phản hồi, thích ứng và cung cấp giá trị trong môi trường thay đổi. Scrum là một framework với các trách nhiệm, sự kiện và hiện vật được định nghĩa; công việc được tổ chức theo Sprint. Kanban Method có lịch sử riêng từ tư duy sản xuất tinh gọn và cải tiến luồng công việc; nó có thể được dùng trong môi trường Agile nhưng không nên đồng nhất Kanban với Agile.

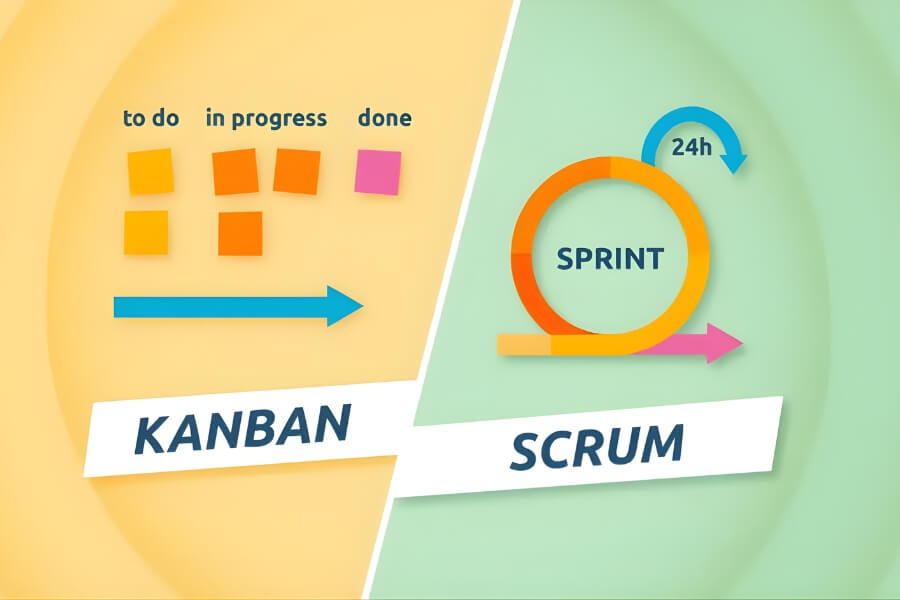

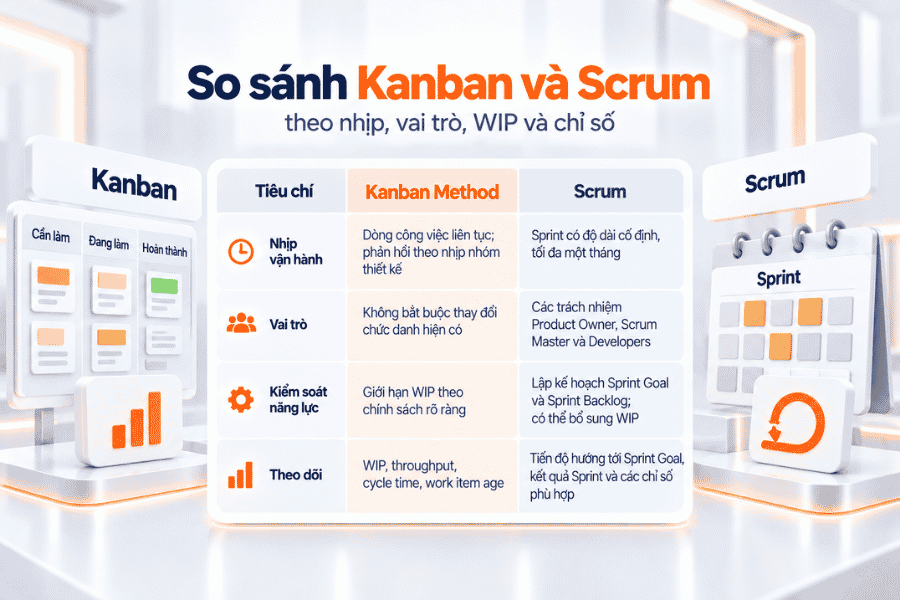

Bảng so sánh Kanban và Scrum theo nhịp, vai trò, WIP và chỉ số

Kanban và Scrum đều hỗ trợ quản lý công việc theo hướng trực quan và minh bạch, nhưng khác nhau khá rõ về nhịp vận hành, cách tổ chức vai trò và phương thức kiểm soát khối lượng công việc. Bảng dưới đây tóm tắt những điểm khác biệt chính giữa hai phương pháp:

Bảng so sánh Kanban và Scrum
Bảng so sánh Kanban và Scrum

Tiêu chí Kanban Method Scrum
Nhịp vận hành Dòng công việc liên tục; phản hồi theo nhịp nhóm thiết kế Sprint có độ dài cố định, tối đa một tháng
Vai trò Không bắt buộc thay đổi chức danh hiện có Các trách nhiệm Product Owner, Scrum Master và Developers
Kiểm soát năng lực Giới hạn WIP theo chính sách rõ ràng Lập kế hoạch Sprint Goal và Sprint Backlog; có thể bổ sung WIP
Theo dõi WIP, throughput, cycle time, work item age Tiến độ hướng tới Sprint Goal, kết quả Sprint và các chỉ số phù hợp

>>Tìm hiểu chi tiết: Sự khác biệt giữa Kanban và Scrum

Khi nào cân nhắc Kanban, Scrum hoặc kết hợp?

Cân nhắc Kanban khi công việc đến theo luồng liên tục và nhóm muốn cải tiến từ hiện trạng. Scrum phù hợp nếu nhóm muốn làm việc theo mục tiêu Sprint cùng các trách nhiệm, sự kiện đã xác định. Có thể sử dụng kỹ thuật trực quan hóa, giới hạn WIP và đo dòng chảy bên trong Scrum nếu chúng hỗ trợ mục tiêu nhóm; không cần coi hai cách vận hành là lựa chọn loại trừ nhau.

8. Công cụ quản lý công việc có bảng Kanban

Khi quy trình Kanban được áp dụng thường xuyên, phần mềm phù hợp có thể giúp nhóm trực quan hóa công việc, cập nhật trạng thái và theo dõi tiến độ thuận tiện hơn. Tuy nhiên, công cụ nên được chọn dựa trên cách nhóm thực sự vận hành, thay vì chỉ nhìn vào việc phần mềm có giao diện dạng bảng hay không.

Tiêu chí lựa chọn: số người, luồng công việc, quyền truy cập, báo cáo

Trước khi chọn phần mềm, hãy thử dựng đúng quy trình của nhóm: có cần nhiều trạng thái, người duyệt, quyền xem theo phòng ban, lưu trao đổi trong thẻ và báo cáo thời gian xử lý không? Xác định số người dùng, khả năng xuất dữ liệu, ứng dụng di động, tích hợp và tổng chi phí. Nếu nhóm chỉ cần ba cột cơ bản, một bảng đơn giản có thể đủ; quy trình liên phòng ban thường đòi hỏi kiểm soát sâu hơn.

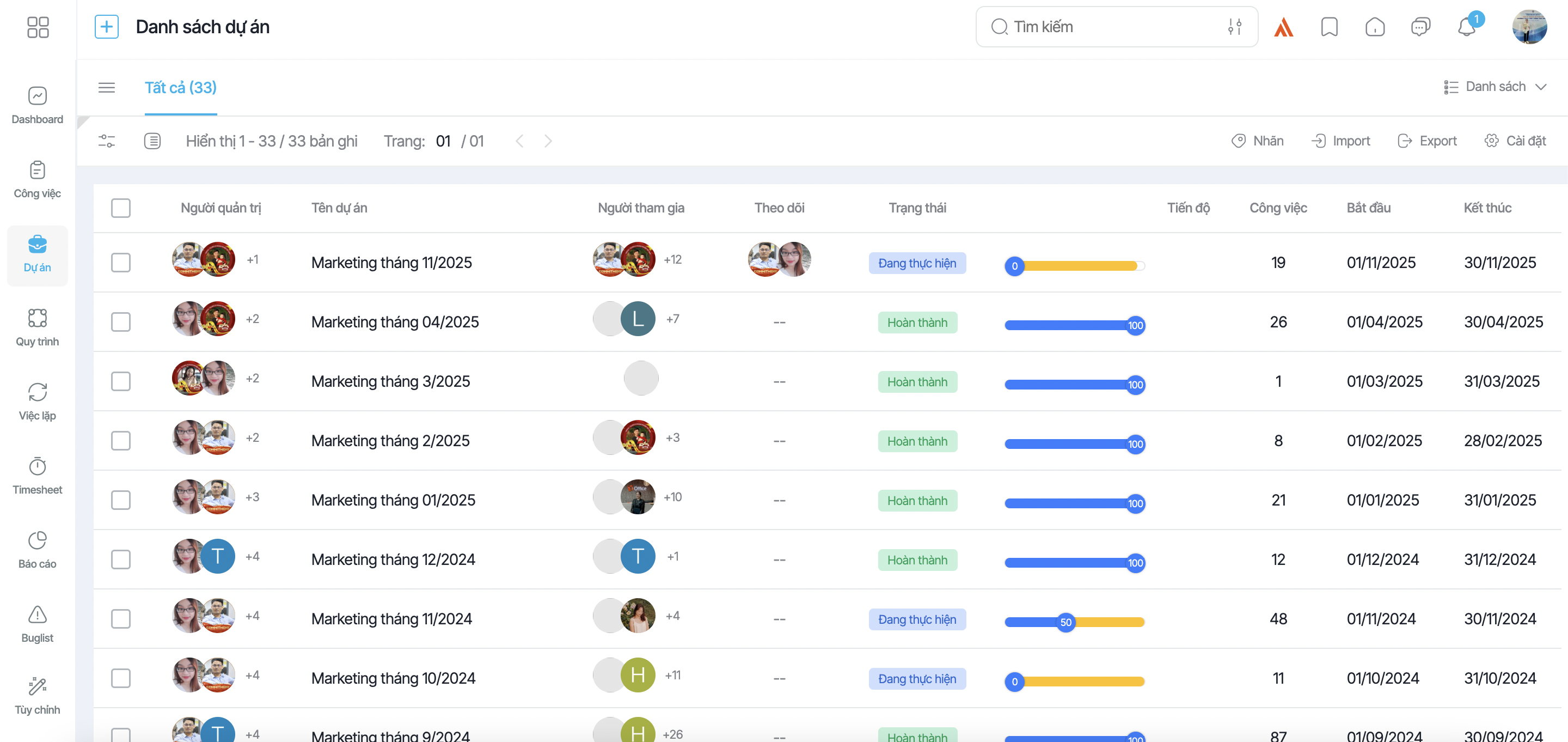

1Office

1Office là giải pháp hỗ trợ quản lý công việc và dự án, với giao diện theo trạng thái và các tính năng trao đổi, theo dõi tiến độ. Khi đánh giá mức độ phù hợp, doanh nghiệp nên trải nghiệm trực tiếp trên quy trình thực tế để kiểm tra các thao tác như kéo thả thẻ, phân quyền, thiết lập trạng thái duyệt, cảnh báo và báo cáo.

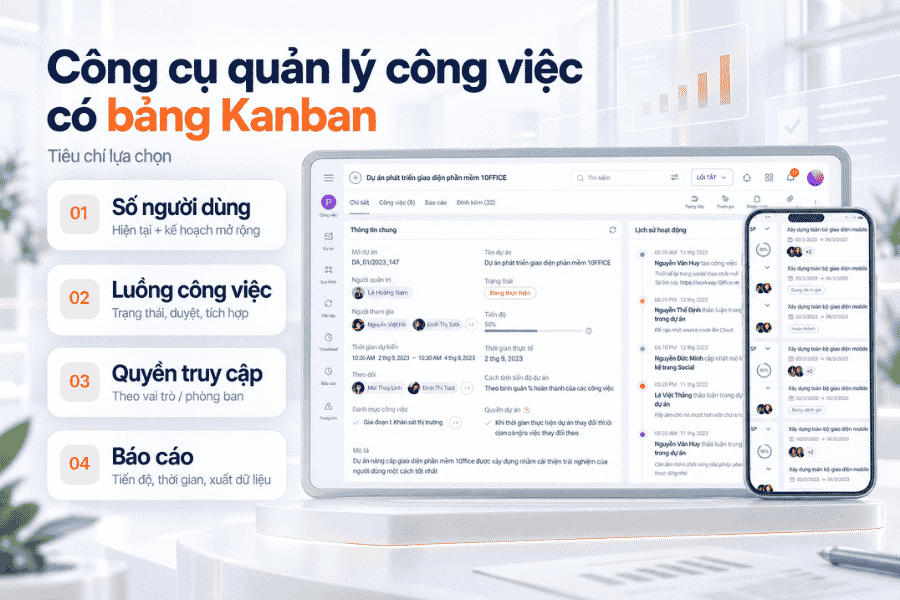

1Office - rà soát chức năng trên phiên bản hiện hành
1Office – rà soát chức năng trên phiên bản hiện hành

Hiệu quả sử dụng sẽ phụ thuộc vào cách doanh nghiệp thiết lập quy trình và vận hành hệ thống. Vì vậy, các tính năng như giới hạn WIP hoặc mức cải thiện năng suất cần được kiểm chứng trên phiên bản thực tế thay vì xem như kết quả mặc định.

>>Tham khảo giải pháp: Phần mềm quản lý dự án 1Office

Trello

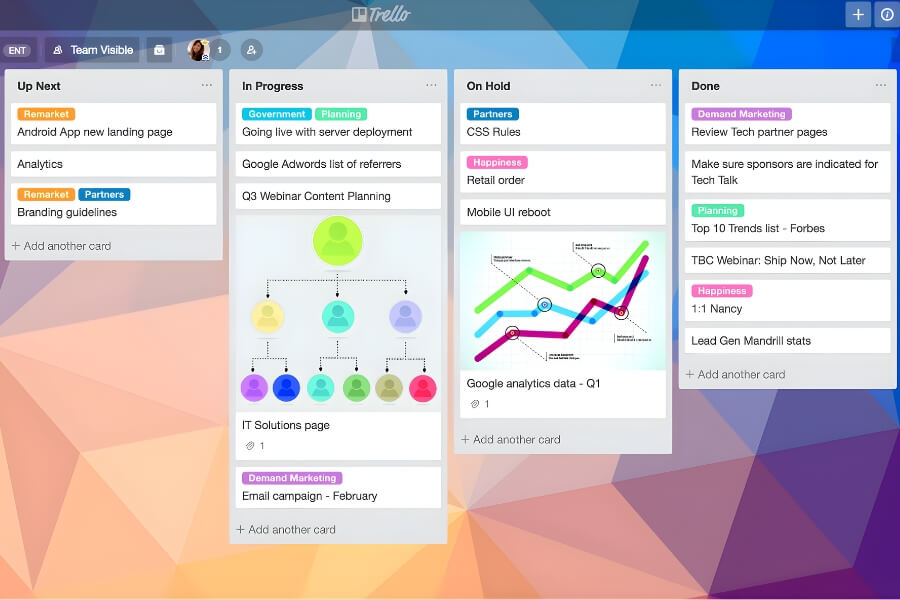

Trello tổ chức công việc theo cấu trúc bảng, danh sách và thẻ, cho phép người dùng di chuyển thẻ giữa các trạng thái để theo dõi tiến độ. Cách hiển thị này phù hợp với mô hình Kanban vì giúp nhóm dễ quan sát công việc đang ở đâu, ai phụ trách và hạng mục nào đang bị tồn đọng.

Trello - mô tả tính năng và cách đánh giá
Trello – mô tả tính năng và cách đánh giá

Khi lựa chọn Trello, doanh nghiệp nên kiểm tra trực tiếp các tính năng cần thiết như quyền truy cập, báo cáo, tích hợp, tự động hóa và khả năng sử dụng trên thiết bị di động. Hiệu quả của Kanban vẫn phụ thuộc vào cách đội ngũ thiết lập quy trình, giới hạn WIP, phân công xử lý nút thắt và duy trì lịch rà soát công việc, thay vì chỉ dựa vào công cụ.

FAQ – Câu hỏi thường gặp về Kanban

Kanban board khác Kanban Method ở điểm nào?

Kanban board là bảng thể hiện trạng thái các thẻ. Kanban Method là cách cải tiến luồng công việc rộng hơn, gồm nguyên tắc thay đổi, WIP, chính sách, phản hồi và đo lường. Chỉ chuyển danh sách việc sang dạng cột chưa đủ để khẳng định đã triển khai đầy đủ phương pháp.

Giới hạn WIP nên đặt bao nhiêu?

Không có con số chung. Nhóm cần xem năng lực thực tế, kích thước công việc và mức chờ giữa các bước rồi chọn giới hạn thử nghiệm. Khi thường xuyên vượt giới hạn, hãy xác định nguyên nhân trước khi nâng giới hạn để chứa thêm việc.

Kanban phù hợp nhóm dự án nào?

Nhóm vận hành, hỗ trợ, phát triển sản phẩm, marketing và nhân sự có thể ứng dụng khi công việc đi qua quy trình tương đối rõ. Nếu nhiều phụ thuộc hoặc ngân sách phức tạp, cần kết hợp với công cụ lập kế hoạch và kiểm soát phù hợp.

Có thể dùng Kanban kết hợp Scrum không?

Có. Một nhóm Scrum có thể dùng bảng trực quan, giới hạn WIP và theo dõi dòng chảy để đạt mục tiêu Sprint. Cần duy trì các yếu tố cốt lõi của Scrum nếu nhóm tuyên bố đang vận hành theo framework này.

Kanban view trong phần mềm là gì?

Kanban view là chế độ hiển thị công việc thành các cột và thẻ, thường cho phép quan sát hoặc cập nhật trạng thái. Các tính năng khác như giới hạn WIP tự động, tự động hóa, phân quyền hay báo cáo phụ thuộc sản phẩm và gói sử dụng.

Tổng kết

Kanban gồm ba lớp nghĩa: hệ thống thẻ sản xuất từ Toyota, phương pháp giới hạn công việc đang làm, và giao diện bảng trong phần mềm quản lý dự án – cần phân biệt rõ thay vì đồng nhất là một chiếc bảng chia cột. Để áp dụng, doanh nghiệp nên vẽ quy trình thực tế, tạo thẻ công việc rõ đầu ra, thống nhất quy tắc chuyển cột, rồi đặt giới hạn WIP để tránh quá tải; sau đó theo dõi điểm tắc nghẽn và tốc độ xử lý để cải tiến dần.

Một bảng Kanban tốt là bảng giúp nhóm trả lời được việc gì cần ưu tiên, khâu nào đang quá tải và cần thay đổi gì để phục vụ khách hàng tốt hơn – chứ không phải bảng nhiều màu, nhiều thẻ. Khi quy trình đã chuẩn hóa nhưng bảng thủ công không đáp ứng được nhu cầu phối hợp nhiều người hoặc nhiều phòng ban, doanh nghiệp có thể tham khảo 1Office và yêu cầu demo trên quy trình thực tế, miễn là việc chọn công cụ luôn đi sau bước chuẩn hóa quy trình, không thay thế nó.
