Cách tính thời gian hoàn vốn là một phương pháp quan trọng mà các nhà quản lý, nhà đầu tư phải “nằm lòng” nếu muốn thẩm định dự án đầu tư một cách khôn ngoan. Cách tính thời gian hoàn vốn cho phép nhà quản trị đánh giá, so sánh cơ hội đầu tư và tiềm năng sinh lời giữa các dự án để đưa ra quyết định chuẩn xác nhất, hạn chế tối đa rủi ro. Với mong muốn giúp doanh nghiệp phát triển các chiến lược đầu tư hiệu quả, 1Office cung cấp đến bạn công thức tính thời gian hoàn vốn cùng ví dụ thực tế trong bài viết sau.
Mục lục
- 1. Thời gian hoàn vốn là gì? Vì sao cần phải tính thời gian hoàn vốn ?
- 2. 4 cách tính thời gian hoàn vốn của dự án
- 3. Áp dụng cách tính thời gian hòa vốn, cần lưu ý những gì?
- 4. Thẩm định dự án đầu tư kết hợp cách tính thời gian hoàn vốn với các chỉ số tài chính khác
- 5. Các ngành nghề, các đối tượng nào cần tính thời gian hoàn vốn đầu tư?
- 6. Nhân đôi hiệu suất dự án với phần mềm 1Office
- 7. Các câu hỏi thường gặp về thời gian hoàn vốn
- 8. Kết luận
1. Thời gian hoàn vốn là gì? Vì sao cần phải tính thời gian hoàn vốn ?
Thời gian hoàn vốn (Payback Period – PP) là khoảng thời gian cần thiết để thu hồi chi phí của các khoản đầu tư ban đầu cho dự án. Hiểu một cách đơn giản thì đó là khoảng thời gian mà dự án đạt đến điểm hòa vốn. Khi đó, doanh thu thuần từ việc đầu tư mang lại đã đủ để bù đắp cho các khoản phí ban đầu bỏ ra.
Về bản chất, thời gian hoàn vốn phải nhỏ hơn hoặc bằng ngưỡng thời gian hoàn vốn yêu cầu để đảm bảo điều kiện thực hiện dự án. Những dự án có thời gian hoàn vốn càng ngắn thì càng hấp dẫn và thu hút các nhà đầu tư.
Cách tính thời gian hoàn vốn là chỉ số phổ biến được sử dụng trong các công tác thẩm định và quản lý dự án. Các nhà đầu tư và nhà quản lý dự án thường sử dụng cách tính thời gian hoàn vốn như một công cụ hữu hiệu để:
- Đánh giá mức độ rủi ro của dự án: Công tác đánh giá mức độ rủi ro là một trong những bước quan trọng nhất khi thẩm định hoặc lập kế hoạch dự án. Một dự án kéo dài quá lâu đồng nghĩa với việc dòng tiền bị “kẹt lại” và không có cơ hội sử dụng để tái đầu tư. Vì vậy, cách tính thời gian hoàn vốn giúp xác định tính thanh khoản của dự án, từ đó cho doanh nghiệp biết được mức độ rủi ro của dự án cao hay thấp để có thể lường trước được những biến cố có thể xảy ra.
- Lựa chọn dự án đầu tư tốt nhất: Chỉ số thời gian hoàn vốn cung cấp cho các nhà đầu tư và doanh nghiệp những thông tin giá trị về các khoản đầu tư tiềm năng và giúp họ quyết định lựa chọn dự án nào mang lại lợi tức đầu tư (ROI) tốt nhất.
- Lập kế hoạch dự án hiệu quả: Chỉ số này cũng được sử dụng như một công cụ để lập ngân sách vốn cho dự án. Bằng cách tính thời gian hoàn vốn, nhà quản lý dự án sẽ có kế hoạch phân bổ nguồn vốn sao cho tối ưu nhất và xác định được tiềm năng của dự án.
2. 4 cách tính thời gian hoàn vốn của dự án
2.1. Cách tính thời gian hoàn vốn không chiết khấu
Trường hợp 1: Dự án đầu tư có dòng tiền đều
Nếu dự án đầu tư tạo ra dòng tiền thu nhập đều đặn qua các năm thì công thức tính thời gian hoàn vốn như sau:
Với phương pháp này, thời gian hoàn vốn dự kiến được tính bằng cách lấy số tiền ban đầu của khoản đầu tư được chia cho dòng tiền hàng năm mà khoản đầu tư ấy tạo ra.
Ví dụ: Nếu một công ty đầu tư 1.000.000 USD vào để cải tạo thiết bị cũ; dự kiến sẽ tạo ra 250.000 USD doanh thu mỗi năm, thì áp dụng công thức tính thời gian hoàn vốn ta sẽ được:
1.000.000 USD / 250.000 USD = 4 (năm)
Nếu họ có một lựa chọn khác là đầu tư 1.000.000 USD mua thiết bị mới và dự kiến sẽ tạo ra doanh thu 280.000 USD mỗi năm, thì thời gian hoàn vốn của phương án này sẽ là:
1.000.000 USD / 280.000 USD = 3,57 năm
Vì phương án thứ hai có thời gian hoàn vốn ngắn hơn nên đây có thể là sự lựa chọn tốt hơn cho công ty.
Trường hợp 2: Dự án đầu tư có dòng tiền biến đổi qua các năm
Trong trường hợp dự án tạo ra dòng tiền thu nhập không ổn định qua các năm, cách tính hoàn vốn đầu tư sẽ được thực hiện qua các bước:
Bước 1. Xác định dòng tiền tích lũy theo từng năm bằng cách cộng dồn vốn ban đầu bỏ ra với thu nhập từ đầu tư mang lại qua các năm.
Bước 2. Cộng dồn dòng tiền tích lũy và dừng lại ở năm bắt đầu dương vì tại một thời điểm trong năm này đã bắt đầu hoàn vốn. Từ đó sử dụng công thức tính thời gian hoàn vốn như sau:
Ví dụ cụ thể: Một công ty đang xem xét đầu tư 550.000 USD để xây dựng nhà xưởng. Dòng tiền dự kiến như sau:

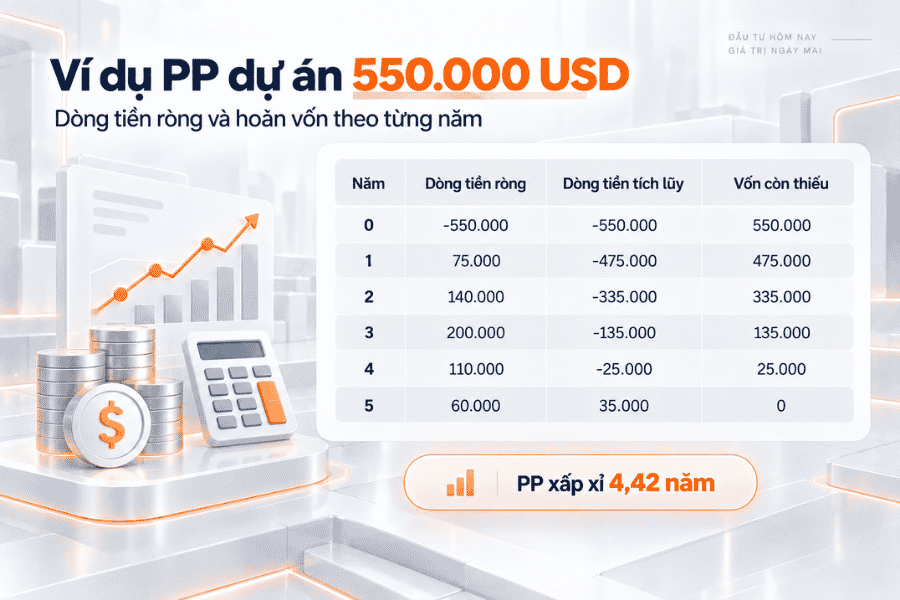

| Năm 1 | Năm 2 | Năm 3 | Năm 4 | Năm 5 |
| $ 75.000 | $ 140.000 | $ 200.000 | $ 110.000 | $ 60.000 |
Thực hiện cộng dòng tiền tích lũy theo từng năm:
- Năm 0: – 550.000
- Năm 1: – 550.000 + 75.000 = – 475.000
- Năm 2: – 475.000 + 140.000 = – 335.000
- Năm 3: – 335.000 + $ 200.000 = – 135.000
- Năm 4: – 135.000 + 110.000 = – 25.000
- Năm 5: – 25.000 + 60.000 = 35.000
Năm thứ 5, dòng tiền đã bắt đầu dương, cho nên đây là năm hoàn vốn của dự án. Năm trước năm hoàn vốn là Năm 4, do đó áp dụng công thức tính thời gian hoàn vốn như sau
4 + (25.000 / 60.000) = 4,42
Vậy thời gian hoàn vốn của dự án là 4,42 năm.
Đọc thêm: Các chỉ tiêu tài chính quan trọng nhà quản trị cần nắm rõ [Công thức và ý nghĩa]
2.2. Cách tính thời gian hoàn vốn chiết khấu (DPP)
Thời gian hoàn vốn có chiết khấu là phương pháp xác định khoảng thời gian thu hồi vốn cho toàn bộ khoản đầu tư ban đầu có tính đến yếu tố giá trị hiện tại của dòng tiền. Để tính được thời gian hoàn vốn, cần thực hiện qua 2 bước sau:
Bước 1. Tiến hành chiết khấu tất cả dòng tiền dự kiến thu được trong tương lai về giá trị ở thời điểm hiện tại theo công thức:
- k = % chiết khấu
- n = khoảng thời gian của dòng tiền
Bước 2. Áp dụng cách tính hoàn vốn đầu tư tương tự như thời gian hoàn vốn không chiết khấu trên dòng tiền đã được chiết khấu về thời điểm hiện tại.
Ví dụ: Một dự án đầu tư có dòng tiền dự kiến như sau:
| Năm 0 | Năm 1 | Năm 2 | Năm 3 | Năm 4 |
| -1000 | 500 | 400 | 300 | 100 |
Biết rằng lãi suất chiết khấu là 10%, tính thời gian hoàn vốn của dự án.

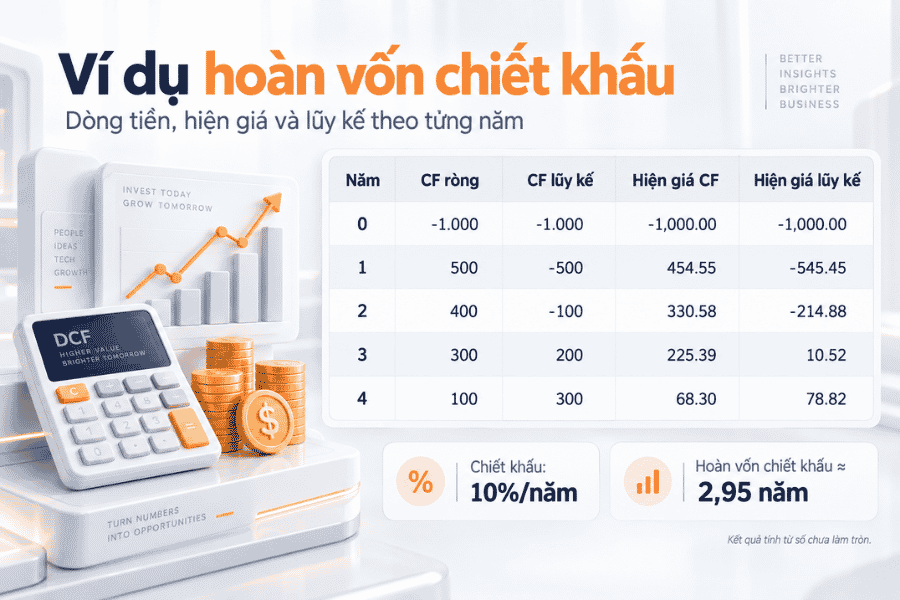

Thực hiện chiết khấu dòng tiền dự kiến của dự án về thời điểm hiện tại ta thu được bảng sau:
| Năm 0 | Năm 1 | Năm 2 | Năm 3 | Năm 4 |
| -1000 | 454,55 | 330,56 | 225,39 | 68,3 |
Thực hiện cộng dòng tiền tích lũy theo từng năm, ta sẽ xác định được dự án sẽ hoàn vốn vào năm thứ 3. Vậy năm 2 là năm trước năm hoàn vốn, do đó thời gian hoàn vốn của dự án này sẽ là:

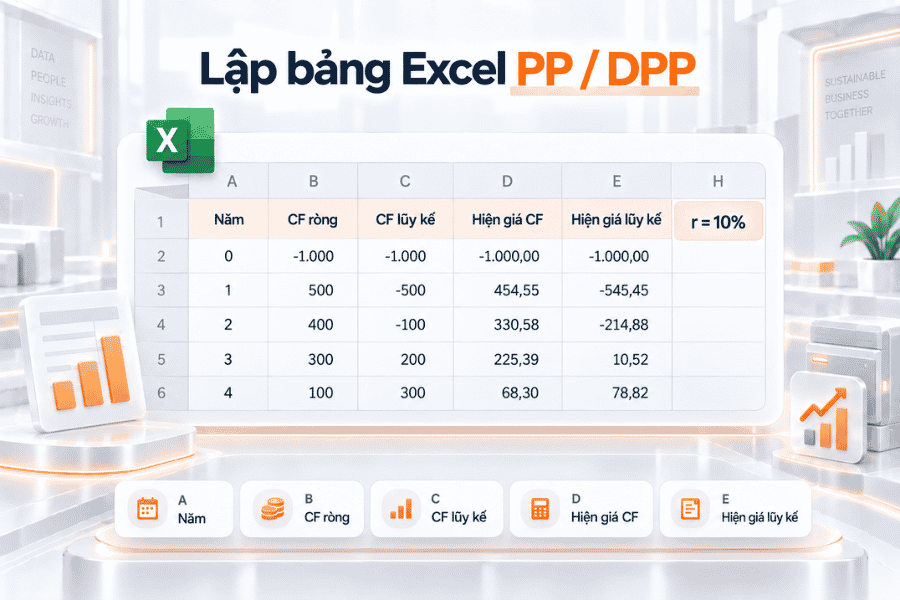

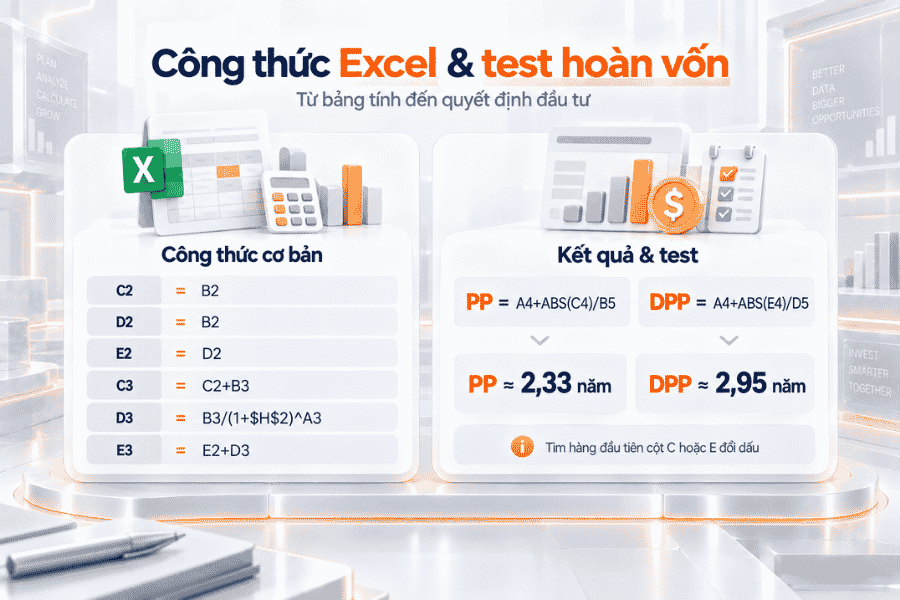

DPP = 2 + 214,89/225,39 = 2,95 năm
Vậy thời gian hoàn vốn của dự án là 2,95 năm.
2.3. Cách tính thời gian hoàn vốn theo tháng
Với những dự án đầu tư nhỏ có vòng đời thực hiện được tính bằng tháng, thì cách tính thời gian hoàn vốn theo tháng sẽ được áp dụng. Chỉ số được sử dụng trong trường hợp này sẽ là chỉ số thời gian hoàn vốn CAC. Cách tính thời gian hoàn vốn theo tháng thường được sử dụng trong các dự án marketing và dự án kinh doanh để đo lường hiệu quả tiếp thị.
Thời gian hoàn vốn CAC (CAC Payback Period) là thời gian thu hồi vốn cần thiết để bù đắp cho khoản chi phí bỏ ra để có được khách hàng. Các nhà đầu tư thường rất quan tâm đến chỉ số cơ bản này vì nó cung cấp một cái nhìn chính xác về tiềm năng phát triển của một công ty.
Một doanh nghiệp được đánh giá là hoạt động tốt nếu thời gian hoàn vốn CAC nằm trong khoảng từ 5 đến 12 tháng. Thời gian hoàn vốn càng dài thì càng mất nhiều thời gian để tạo ra lợi nhuận từ khách hàng.
Công thức

Ví dụ: Nếu công ty bỏ ra 200 USD cho mỗi khách hàng mới và họ sẽ trả một khoản 20 USD vào mỗi tháng, thì thời gian thu hồi vốn của doanh nghiệp là:
$ 200 / $ 20 = 10 tháng
Tuy nhiên, nếu khách hàng rời bỏ dịch vụ trước tháng thứ mười, lợi nhuận mang lại sẽ không đủ để bù đắp chi phí bỏ ra.
| >> Tham khảo thêm: Vốn lưu động là gì? Công thức tính và phương pháp quản lý vốn lưu động |
3. Áp dụng cách tính thời gian hòa vốn, cần lưu ý những gì?
Khi tính thời gian hoàn vốn, doanh nghiệp cần lưu ý phương pháp này chỉ tập trung vào rủi ro và thanh khoản ngắn hạn mà bỏ qua giá trị thời gian của tiền tệ cùng lợi nhuận sau hoàn vốn. Do đó, không nên áp dụng một con số chuẩn cho mọi ngành nghề mà cần xem xét đặc thù từng dự án. Để đưa ra quyết định chính xác, việc kết hợp đồng thời các chỉ số NPV và IRR là bắt buộc nhằm khắc phục nhược điểm về dòng tiền và có cái nhìn toàn diện về hiệu quả đầu tư.
3.1. Ưu điểm và hạn chế của cách tính thời gian hoàn vốn
Ưu điểm
- Thời gian hoàn vốn rất đơn giản để hiểu và tính toán.
- Cung cấp thông tin thiết yếu để thẩm định và lựa chọn dự án đầu tư tốt, mang lại lợi nhuận tối đa cho doanh nghiệp
- Công cụ đo lường rủi ro hiệu quả, đặc biệt phù hợp với các doanh nghiệp có vốn đầu tư ít và doanh nghiệp hoạt động trong môi trường biến động.
Hạn chế
- Thời gian hoàn vốn không tính đến những giá trị khác mà khoản đầu tư có thể mang lại, chẳng hạn như quan hệ với đối tác hoặc nhận thức về thương hiệu. Điều này có thể dẫn đến việc các nhà đầu tư bỏ qua lợi ích dài hạn của khoản đầu tư vì họ quá tập trung vào ROI ngắn hạn.
- Phương trình thời gian hoàn vốn cũng không tính đến những ảnh hưởng khác mà một khoản đầu tư có thể gây ra. Ví dụ: Một thiết bị mới có thể yêu cầu một lượng điện với công suất lớn để đạt được mục tiêu hoàn vốn.
- Một hạn chế khác của thời gian hoàn vốn là nó không tính đến yếu tố giá trị thời gian của tiền tệ. Bởi lẽ cùng một khoản tiền sẽ có nhiều giá trị hơn trong tương lai so với do số tiền lãi mà nó có thể tạo ra ở hiện tại. Đây là một trong những lý do mà thời gian hoàn vốn ngắn thường làm cho một khoản đầu tư trở nên hấp dẫn hơn.
3.2. Một số lưu ý
- Khi xem xét và thẩm định dự án, nếu thời gian hoàn vốn càng được rút ngắn thì tính thanh khoản của dự án càng cao và rủi ro càng thấp
- Theo quy tắc, thời gian hoàn vốn tốt nhất là thời gian ngắn nhất có thể. Tuy nhiên, không nên bỏ qua yếu tố bối cảnh của dự án để có được một góc nhìn khách quan nhất. Ví dụ, với một dự án xây cầu đường, thời gian hoàn vốn có thể kéo dài đến hàng chục năm trong khi một dự án cải tạo chỉ tốn 5 năm hoặc ít hơn để có thể hoàn vốn.
- Muốn thẩm định dự án đầu tư một cách toàn diện thì nhà quản lý cần phải kết hợp đánh giá thời gian hoàn vốn cùng những chỉ số như NPV, IRR, MIRR để có được bức tranh tổng quan nhất của dự án. Những chỉ số tài chính này sẽ giúp khắc phục được những hạn chế của cách tính thời gian hoàn vốn
Xem thêm: Cách tính định mức chi phí quản lý dự án đầu tư xây dựng chính xác, dễ áp dụng
4. Thẩm định dự án đầu tư kết hợp cách tính thời gian hoàn vốn với các chỉ số tài chính khác
4.1. Giá trị hiện tại ròng (NPV)
Giá trị hiện tại ròng NPV là tổng giá trị hiện tại của các dòng tiền dự kiến tạo ra trong tương lai theo một lãi suất chiết khấu nhất định trừ khoản đầu tư ban đầu của dự án
Công thức
Trong đó:
- CF = dòng tiền
- t = khoảng thời gian dự án
- k = chi phí sử dụng vốn
- I = chi phí đầu tư ban đầu
NPV được sử dụng trong công tác lập ngân sách vốn và kế hoạch đầu tư để phân tích khả năng sinh lời của một khoản đầu tư hoặc dự án dự kiến. Chỉ số NPV thể hiện giá trị gia tăng của khoản đầu tư có xem xét đến yếu tố giá trị thời gian của tiền tệ.
4.2. Tỷ suất hoàn vốn nội bộ (IRR)
Tỷ suất hoàn vốn nội bộ (IRR) là một chỉ số được sử dụng trong thẩm định dự án để ước tính khả năng sinh lời của các khoản đầu tư tiềm năng. IRR là tỷ lệ chiết khấu mà ở đó giá trị hiện tại ròng NPV của tất cả các dòng tiền bằng 0.
Công thức:
- CF = dòng tiền
- t = khoảng thời gian dự án
- IRR = tỷ suất hoàn vốn
- I = chi phí đầu tư ban đầu
Chỉ số IRR cho biết khả năng sinh lời thực sự của dự án và chỉ số này chỉ thay đổi khi các yếu tố nội tại – tức là dòng tiền thay đổi.
4.3. Tỷ suất nội hoàn điều chỉnh (MIRR)
Tỷ suất nội hoàn điều chỉnh (MIRR) giả định rằng các dòng tiền dương tạo ra trong các năm thực hiện của dự án được tái đầu tư theo giá vốn của doanh nghiệp. Ngược lại, tỷ suất hoàn vốn nội bộ truyền thống (IRR) giả định dòng tiền từ một dự án được tái đầu tư với chi phí bằng chính tỷ lệ IRR. Do đó, chỉ số MIRR phản ánh chính xác hơn về chi phí và lợi nhuận của một dự án.
Công thức
- CF = dòng tiền
- MIRR = tỷ suất nội hoàn điều chỉnh
- k = chi phí sử dụng vốn
- n = năm thực hiện dự án
4.4. ROI (Return on Investment – Tỷ suất hoàn vốn)
ROI là chỉ số tài chính được dùng để đo lường mức sinh lời của một khoản đầu tư so với chi phí bỏ ra. Nó trả lời câu hỏi: “Bỏ ra 1 đồng vốn thì thu về được bao nhiêu đồng lợi nhuận?”.
Công thức tính thường dùng là:
Trong công thức này:
- Lợi nhuận ròng: phần tiền thu được sau khi đã trừ đi mọi chi phí như nguyên vật liệu, nhân công, vận hành, thuế…
- Chi phí đầu tư: tổng số vốn ban đầu bỏ ra để thực hiện dự án hoặc mua tài sản.
Tỷ lệ ROI thu được được thể hiện bằng phần trăm. Nếu ROI là 20% thì có nghĩa là cứ 100 triệu bỏ ra, nhà đầu tư thu được 20 triệu lợi nhuận ròng.
4.5. Payback Period (Thời gian hoàn vốn)
Thời gian hoàn vốn cho biết một dự án cần bao nhiêu thời gian để thu hồi lại vốn ban đầu nhờ dòng tiền tạo ra. Đây là chỉ số giúp doanh nghiệp đánh giá mức độ an toàn và rủi ro của khoản đầu tư.
Công thức cơ bản là:
Trong công thức:
- Vốn đầu tư ban đầu: toàn bộ số tiền đã bỏ ra để khởi động dự án, mua sắm thiết bị hoặc xây dựng cơ sở vật chất.
- Dòng tiền ròng hằng năm: khoản tiền thực tế còn lại mỗi năm sau khi đã trừ đi toàn bộ chi phí vận hành.
Kết quả cho biết số năm cần thiết để vốn được hoàn lại. Ví dụ, nếu một dự án tốn 1 tỷ đồng và tạo ra 200 triệu đồng dòng tiền ròng mỗi năm, thì thời gian hoàn vốn là 5 năm.
4.6. Dòng tiền ròng (Net Cash Flow)
Dòng tiền ròng phản ánh lượng tiền thực tế còn lại trong một kỳ hoạt động, thường là tháng, quý hoặc năm. Đây là chỉ số quan trọng để biết một doanh nghiệp hay dự án có thực sự tạo ra giá trị hay không.
Công thức tính đơn giản là:
Trong đó:
- Tổng dòng tiền vào: toàn bộ số tiền thu được trong kỳ, có thể đến từ bán hàng, thu dịch vụ, thu hồi công nợ, đầu tư tài chính…
- Tổng dòng tiền ra: toàn bộ các khoản chi trong kỳ, bao gồm chi phí nguyên liệu, tiền lương, lãi vay, bảo trì, thuế và các chi phí khác.
Nếu kết quả dương, dự án có lãi và tạo dòng tiền thực; nếu âm, nghĩa là chi nhiều hơn thu, cần xem xét lại khả năng vận hành hoặc chiến lược đầu tư.
5. Các ngành nghề, các đối tượng nào cần tính thời gian hoàn vốn đầu tư?
Việc tính thời gian hoàn vốn là cần thiết với mọi đối tượng sử dụng vốn để kiểm soát rủi ro và tối ưu dòng tiền. Dù là doanh nghiệp lớn, startup hay nhà đầu tư cá nhân, chỉ số này đều giúp đánh giá khả năng thu hồi vốn và lựa chọn phương án đầu tư hiệu quả.
Tùy vào từng ngành và từng vai trò, cách tính hoàn vốn sẽ có ứng dụng khác nhau. Cụ thể như sau:
5.1. Các ngành nghề cần sử dụng cách tính hoàn vốn đầu tư
Các ngành nghề thường áp dụng cách tính thời gian hoàn vốn gồm:
- Sản xuất và công nghiệp chế tạo: dùng để tính hiệu quả mua máy móc, dây chuyền sản xuất mới và quyết định mở rộng nhà xưởng.
- Xây dựng và bất động sản: xác định khả năng thu hồi vốn từ dự án khu đô thị, cao ốc, nhà máy.
- Năng lượng và hạ tầng: tính toán thời gian thu hồi vốn cho các dự án điện mặt trời, điện gió, cầu đường, cảng biển.
- Ngân hàng và tổ chức tín dụng: sử dụng khi thẩm định dự án vay vốn, đảm bảo người vay có khả năng trả nợ.
- Ngành công nghệ và phần mềm: áp dụng khi đầu tư ERP, CRM, hạ tầng CNTT với chi phí lớn.
- Bán lẻ và dịch vụ chuỗi: tính toán khi mở thêm cửa hàng, siêu thị, chi nhánh để biết thời gian sinh lời.
- Nông nghiệp và chế biến thực phẩm: áp dụng cho đầu tư nhà kính, trang trại, nhà máy chế biến nhằm giảm rủi ro mùa vụ.
Lợi ích mang lại cho doanh nghiệp và nhà đầu tư là đánh giá tính khả thi của dự án, dự đoán dòng tiền, hạn chế rủi ro và ra quyết định đầu tư chính xác hơn.
5.2. Những người cần sử dụng cách tính hoàn vốn đầu tư
Các đối tượng thường xuyên cần đến cách tính thời gian hoàn vốn gồm:
- Chủ doanh nghiệp: cần tính hoàn vốn để đánh giá hiệu quả khi mở rộng sản xuất, đầu tư thiết bị mới hoặc triển khai dự án lớn. Lợi ích là giúp họ biết chính xác bao lâu thì thu hồi được vốn, từ đó ra quyết định có nên đầu tư hay không.
- Giám đốc tài chính (CFO): sử dụng chỉ số này trong quá trình thẩm định dự án, lập kế hoạch dòng tiền và kiểm soát rủi ro tài chính. Cách tính hoàn vốn giúp CFO có cơ sở báo cáo và tham mưu cho ban lãnh đạo.
- Nhà đầu tư cá nhân: áp dụng để so sánh cơ hội đầu tư vào bất động sản, chứng khoán hoặc kinh doanh cá nhân. Việc tính toán này cho họ cái nhìn rõ ràng về mức độ rủi ro và lợi nhuận tiềm năng.
- Ngân hàng và tổ chức tín dụng: cần chỉ số hoàn vốn khi thẩm định dự án vay vốn, nhằm đánh giá khả năng khách hàng trả nợ đúng hạn. Đây là một trong những tiêu chí quan trọng để quyết định có phê duyệt khoản vay hay không.
- Ban quản lý dự án: dùng để lập kế hoạch triển khai, cân đối chi phí – dòng tiền và chứng minh tính khả thi của dự án với nhà đầu tư hoặc cấp trên.
- Nhà nghiên cứu tài chính, sinh viên kinh tế: học và nghiên cứu cách tính hoàn vốn để hiểu cơ chế ra quyết định đầu tư trong thực tiễn, đồng thời vận dụng trong phân tích mô hình tài chính.
Với từng đối tượng, cách tính thời gian hoàn vốn đều mang lại giá trị cốt lõi là giúp đánh giá tính khả thi, kiểm soát rủi ro và ra quyết định đầu tư chính xác hơn.
6. Nhân đôi hiệu suất dự án với phần mềm 1Office
Lựa chọn được dự án phù hợp chỉ là bước khởi đầu; yếu tố then chốt quyết định thành bại nằm ở khả năng vận hành và quản lý. 1Office hiện là nền tảng quản trị tổng thể hàng đầu, tích hợp những công nghệ đột phá giúp doanh nghiệp tối ưu hóa quy trình, kiểm soát dòng tiền và bứt phá năng suất:
-
Số hóa quy trình với nền tảng No-code: Cho phép doanh nghiệp tự tay xây dựng và tùy chỉnh các ứng dụng, luồng nghiệp vụ bám sát tư duy vận hành thực tế mà không cần kiến thức lập trình. Giao diện kéo – thả trực quan giúp rút ngắn 80% thời gian triển khai và linh hoạt thích ứng với mọi thay đổi của dự án.
-
Đột phá năng suất cùng trợ lý 1AI: Tích hợp hệ sinh thái AI Agents giúp tự động hóa các tác vụ lặp lại. 1AI có khả năng tự động tạo biên bản cuộc họp, giao việc thông minh dựa trên năng lực nhân sự, đồng thời cảnh báo sớm các rủi ro về tiến độ và ngân sách, giúp nhà quản lý ra quyết định chính xác hơn.
-
Quản lý dự án đa chiều: Theo dõi chi tiết từ kế hoạch, vật tư đến tài chính trên một nền tảng duy nhất. Hệ thống cung cấp các góc nhìn trực quan như biểu đồ Gantt, bảng Kanban và báo cáo dữ liệu thời gian thực, giúp kiểm soát 100% khối lượng công việc, loại bỏ tình trạng chồng chéo hay đùn đẩy trách nhiệm.
-
Liên thông dữ liệu đánh giá hiệu suất: Mọi kết quả công việc từ dự án được kết nối trực tiếp với hệ thống đánh giá KPI và OKR. Điều này đảm bảo tính minh bạch, công bằng trong việc đo lường năng lực nhân sự và thúc đẩy văn hóa làm việc hướng tới mục tiêu chung.
Ứng dụng giải pháp công nghệ toàn diện từ 1Office không chỉ giúp doanh nghiệp bảo mật dữ liệu mà còn là “đòn bẩy” quan trọng để tối ưu hóa nguồn lực và nâng cao lợi thế cạnh tranh trong kỷ nguyên số.
7. Các câu hỏi thường gặp về thời gian hoàn vốn
Nên chọn dự án có thời gian hoàn vốn bao lâu là tốt nhất?
Không có con số chuẩn cho mọi ngành, nhưng nguyên tắc chung là càng ngắn càng tốt. Dự án được chọn khi có thời gian hoàn vốn thấp hơn mức kỳ vọng của doanh nghiệp để đảm bảo an toàn tài chính.
Tại sao phương pháp thời gian hoàn vốn lại bị coi là “ngắn hạn”?
Bởi vì phương pháp này chỉ tập trung vào việc thu hồi vốn nhanh nhất có thể mà bỏ qua toàn bộ dòng tiền thu được sau điểm hòa vốn. Điều này có thể khiến nhà đầu tư từ bỏ những dự án có lợi nhuận cực lớn trong dài hạn nhưng lại mất nhiều thời gian hơn để thu hồi vốn ban đầu.
Điểm khác biệt của thời gian hoàn vốn chiết khấu (DPP) là gì?
DPP chính xác hơn PP thông thường vì có tính đến lãi suất chiết khấu. Nó phản ánh đúng giá trị thực tế của dòng tiền trong tương lai khi quy đổi về hiện tại.
Có cần tính cả NPV và IRR khi đã có thời gian hoàn vốn?
Bắt buộc. Thời gian hoàn vốn chỉ đo lường tốc độ thu hồi tiền, còn NPV và IRR mới giúp xác định chính xác tổng lợi nhuận và tỷ suất sinh lời thực tế của dự án.
Làm sao để rút ngắn thời gian hoàn vốn cho một dự án?
Doanh nghiệp có thể thực hiện theo 3 hướng: Một là tối ưu hóa chi phí đầu tư ban đầu (vốn ít đi); hai là tăng doanh thu thuần hàng năm thông qua việc đẩy mạnh bán hàng; ba là ứng dụng công nghệ như phần mềm 1Office để giảm chi phí vận hành, từ đó gia tăng dòng tiền ròng mỗi kỳ.
8. Kết luận
Qua bài viết trên, 1Office đã cung cấp cho bạn cách tính thời gian hoàn vốn và giải pháp công nghệ giúp tối ưu hóa quy trình quản lý dự án trong doanh nghiệp. Để được tư vấn miễn phí và trải nghiệm dùng thử phần mềm quản lý nhân sự và tính lương 1Office, Quý doanh nghiệp hãy liên hệ với chúng tôi theo thông tin bên dưới.
