Tóm tắt nhanh

Lựa chọn đúng mẫu lập kế hoạch công việc bằng Excel giúp cá nhân và doanh nghiệp sắp xếp nhiệm vụ khoa học, phân công trách nhiệm rõ ràng và chủ động kiểm soát tiến độ. Bài viết tổng hợp những nội dung hữu ích để bạn dễ dàng lựa chọn và áp dụng:

  • 12 mẫu Excel theo nhu cầu: Từ kế hoạch ngày, tuần, tháng đến quản lý dự án, Marketing, kinh doanh, nhân sự và OKR.
  • Cách lựa chọn biểu mẫu: Xác định mẫu phù hợp với chu kỳ làm việc, quy mô và mục tiêu quản lý.
  • Hướng dẫn lập kế hoạch: 6 bước thiết kế bảng Excel, phân công nhiệm vụ và thiết lập thời hạn.
  • Công thức tự động: Sử dụng COUNTIF, COUNTIFS và Conditional Formatting để theo dõi tiến độ, cảnh báo quá hạn.
  • Giải pháp quản lý hiệu quả: So sánh To-do list, Kanban, Gantt Chart và xác định thời điểm cần chuyển sang phần mềm chuyên dụng.

Giới thiệu

Một bảng kế hoạch Excel được thiết kế hợp lý có thể giúp bạn tiết kiệm đáng kể thời gian sắp xếp công việc, theo dõi deadline và tổng hợp kết quả. Tuy nhiên, giữa hàng loạt biểu mẫu, đâu là lựa chọn phù hợp với nhu cầu cá nhân, quản lý nhóm hay phòng ban?

Cùng 1Office khám phá 12 mẫu lập kế hoạch công việc bằng Excel dễ tùy chỉnh, kèm hướng dẫn thiết lập công thức và theo dõi tiến độ để áp dụng hiệu quả vào thực tế.

1. Mẫu lập kế hoạch công việc bằng Excel là gì?

“Mẫu lập kế hoạch công việc bằng Excel là bảng tính được thiết kế sẵn để tổ chức nhiệm vụ, phân bổ thời gian, xác định trách nhiệm và theo dõi kết quả thực hiện.
Mẫu kế hoạch công việc Excel là gì?
Cấu trúc bảng Excel giúp tổ chức công việc, phân công và theo dõi tiến độ
Tùy mục đích, biểu mẫu có thể quản lý công việc cá nhân, phối hợp nhóm hoặc theo dõi mục tiêu của toàn bộ phòng ban.

1.1. Khái niệm và vai trò của bảng kế hoạch công việc Excel

Một bảng kế hoạch Excel thường thể hiện danh sách nhiệm vụ theo từng dòng và các thông tin quản lý theo từng cột. Nhờ đó, người sử dụng có thể nắm được công việc cần thực hiện, thời hạn và tình trạng hoàn thành tại cùng một nơi.

Lập kế hoạch công việc bằng Excel giúp:

  • Hệ thống hóa công việc: Tổng hợp các nhiệm vụ theo thời gian, dự án hoặc bộ phận.
  • Làm rõ trách nhiệm: Xác định người phụ trách và kết quả cần bàn giao.
  • Kiểm soát thời hạn: Theo dõi ngày bắt đầu, hạn hoàn thành và công việc quá hạn.
  • Hỗ trợ đánh giá: Đối chiếu tiến độ thực tế với mục tiêu và kế hoạch ban đầu.

Excel đặc biệt phù hợp với những cá nhân, nhóm nhỏ hoặc bộ phận đã quen sử dụng bảng tính và cần xây dựng hệ thống quản lý công việc đơn giản, dễ tùy chỉnh.

1.2. Những thành phần cần có trong một mẫu lập kế hoạch công việc chuẩn

Để kế hoạch có thể triển khai và kiểm tra, bảng Excel cần thể hiện đầy đủ thông tin về nhiệm vụ, người thực hiện, thời gian và kết quả.

Thành phần Mục đích sử dụng
Tên công việc Xác định nhiệm vụ cần thực hiện
Mục tiêu hoặc kết quả đầu ra Làm rõ yêu cầu hoàn thành
Người phụ trách Xác định trách nhiệm chính
Ngày bắt đầu Theo dõi thời điểm triển khai
Hạn hoàn thành Kiểm soát tiến độ
Mức độ ưu tiên Sắp xếp thứ tự xử lý
Trạng thái Theo dõi công việc chưa làm, đang làm hoặc hoàn thành
Tỷ lệ hoàn thành Đo tiến độ theo phần trăm khi có tiêu chí phù hợp
Ghi chú Cập nhật vướng mắc, điều chỉnh hoặc kết quả

Với các mẫu quản lý dự án, doanh nghiệp có thể bổ sung ngân sách, công việc phụ thuộc, người phê duyệt hoặc mốc nghiệm thu. Tuy nhiên, nên ưu tiên các trường thông tin thực sự cần thiết để bảng tính dễ cập nhật.

2. Cách lựa chọn mẫu lập kế hoạch công việc Excel phù hợp với nhu cầu

Một biểu mẫu phù hợp cần phản ánh đúng chu kỳ làm việc và mục tiêu quản lý. Trước khi tải hoặc thiết kế file, bạn nên xác định kế hoạch được sử dụng cho cá nhân, nhóm hay phòng ban, đồng thời làm rõ mức độ chi tiết cần theo dõi.

Chọn mẫu Excel theo nhu cầu
Hướng dẫn lựa chọn mẫu công việc theo thời gian, quy mô và mục tiêu quản lý

2.1. Lựa chọn mẫu theo thời gian và tần suất lập kế hoạch

Chu kỳ lập kế hoạch quyết định cách tổ chức công việc, thời hạn và mức độ tổng hợp thông tin. Bạn có thể tham khảo thông tin trong bảng dưới đây:

Loại kế hoạch Phù hợp với Trọng tâm theo dõi
Hằng ngày Nhân viên, cá nhân Công việc ưu tiên, lịch thực hiện
Hằng tuần Cá nhân, trưởng nhóm Phân bổ nhiệm vụ theo tuần
Hằng tháng Phòng ban, quản lý Mục tiêu, tiến độ, kết quả tháng
Theo quý và năm Trưởng bộ phận, quản lý doanh nghiệp Cột mốc và mục tiêu dài hạn

Gợi ý: Có thể kết hợp kế hoạch tháng với bảng công việc tuần để đảm bảo nhiệm vụ hằng ngày luôn gắn với mục tiêu lớn hơn.

2.2. Lựa chọn mẫu theo quy mô công việc và đối tượng sử dụng

Ngoài yếu tố thời gian, việc lựa chọn biểu mẫu còn phụ thuộc vào các bước lập kế hoạch từ xác định mục tiêu đến phân bổ nguồn lực, quy mô nhóm và mức độ phức tạp của công việc.

Dưới đây là bảng gợi ý lựa chọn mẫu kế hoạch phù hợp với từng đối tượng và nhu cầu sử dụng:

Đối tượng sử dụng Mấu kế hoạch phù hợp Mục đích sử dụng
Cá nhân To-do-list, kế hoạch ngày, tuần Sắp xếp công việc, quản lý thời gian và theo dõi tiến độ cá nhân
Nhóm làm việc Bảng phân công nhiệm vụ, Kaban Phân chia trách nhiệm, cập nhật trạng thái và phối hợp công việc giữa các thành viên
Quản lý dự án Gantt Chart Theo dõi tiến độ, kiểm soát thời gian và các mốc triển khai dự án
Phòng ban chuyên môn Mẫu kế hoạch Marketing, kinh doanh, nhân sự Lập kế hoạch nghiệp vụ, phân bố nguồn lực và theo dõi kết quả thực hiện
Quản lý chi tiêu ORK Liên kết mục tiêu với các kết quả them chốt, đo lường mức độ hoàn thành

Sau khi xác định đúng nhu cầu, bạn có thể lựa chọn một trong 12 mẫu dưới đây để bắt đầu xây dựng kế hoạch.

3. Tổng hợp 12 mẫu lập kế hoạch công việc bằng Excel chuyên nghiệp

Dưới đây là 12 mẫu lập kế hoạch công việc bằng Excel được phân theo thời gian, phương pháp quản lý, phòng ban và mục tiêu. Mỗi mẫu tập trung vào những thông tin cần thiết để người dùng dễ tùy chỉnh theo công việc thực tế.

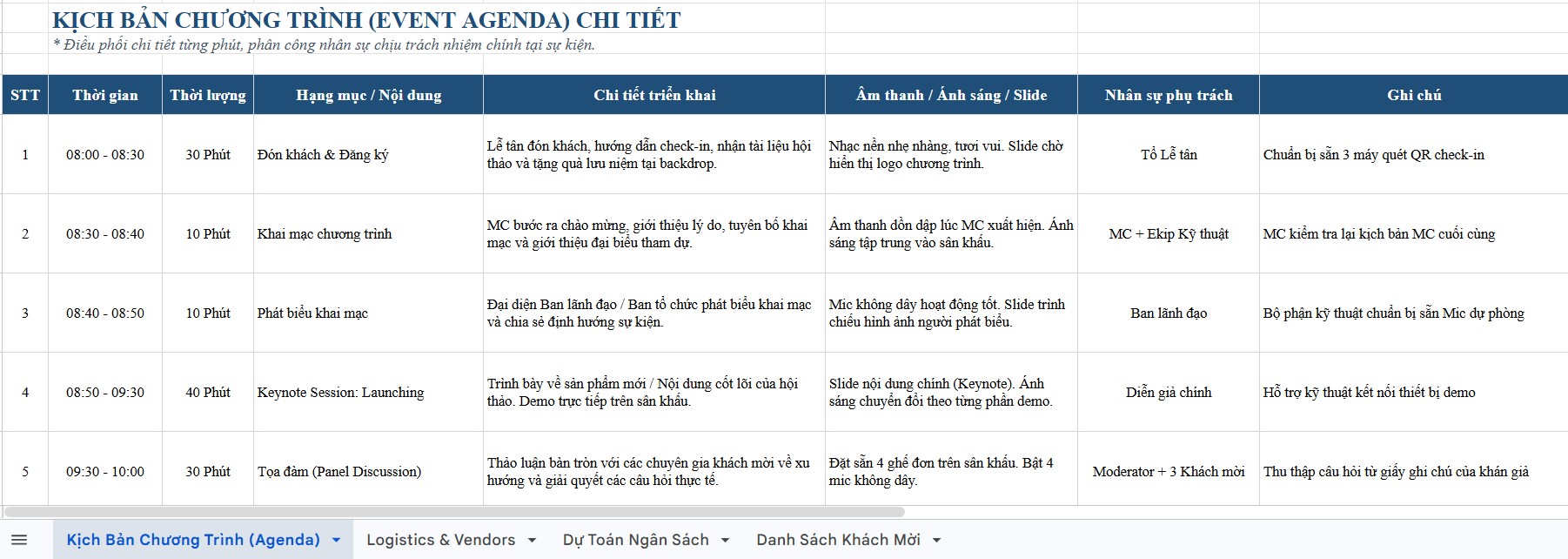

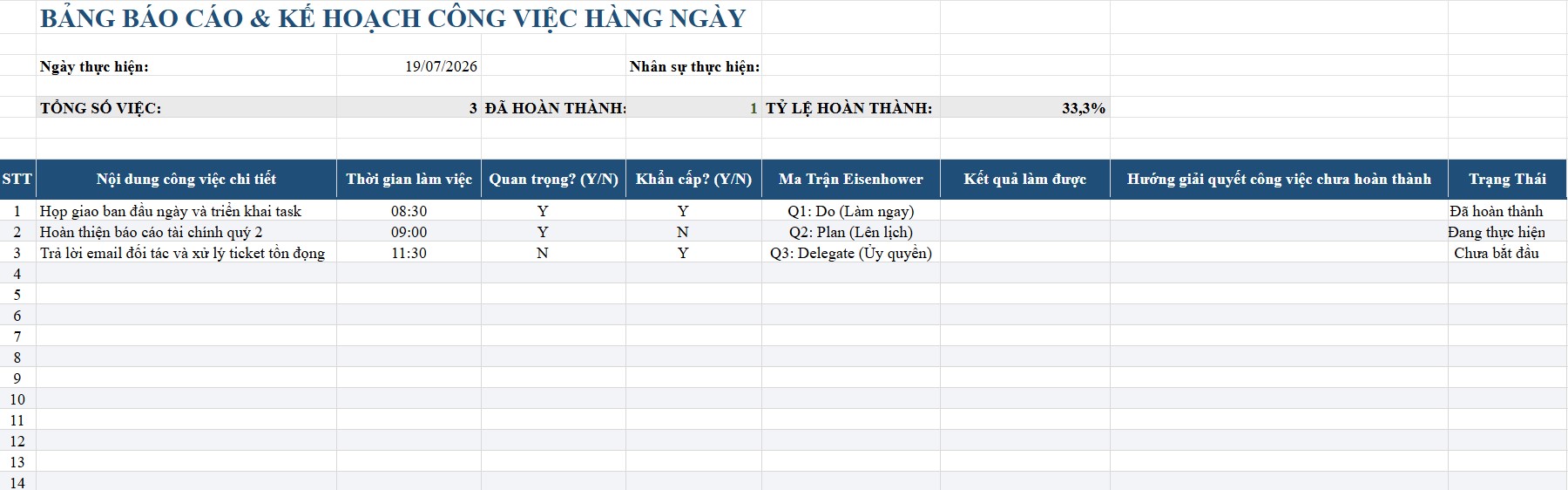

3.1. Mẫu lập kế hoạch công việc hàng ngày

Mẫu kế hoạch hằng ngày phù hợp với nhân viên văn phòng, người làm việc độc lập hoặc cá nhân có nhiều nhiệm vụ cần xử lý trong ngày.

Tải ngay mẫu lập kế hoạch công việc hàng ngày

Mẫu lập kế hoạch công việc hàng ngày
Mẫu lập kế hoạch công việc hàng ngày

Điểm nổi bật: Giúp tập trung vào nhiệm vụ cần hoàn thành trong ngày, dễ điều chỉnh khi có công việc phát sinh.

3.2. Mẫu lập kế hoạch công việc hàng tuần

Mẫu kế hoạch tuần giúp nhân viên và trưởng nhóm sắp xếp nhiệm vụ theo từng ngày, đồng thời theo dõi các đầu việc kéo dài nhiều ngày.

Tải ngay mẫu lập kế hoạch công việc hàng tuần

Mẫu lập kế hoạch công việc hàng tuần
Mẫu lập kế hoạch công việc hàng tuần

Điểm nổi bật: Thuận tiện cho các buổi họp đầu tuần, rà soát tiến độ giữa tuần và đánh giá kết quả cuối tuần.

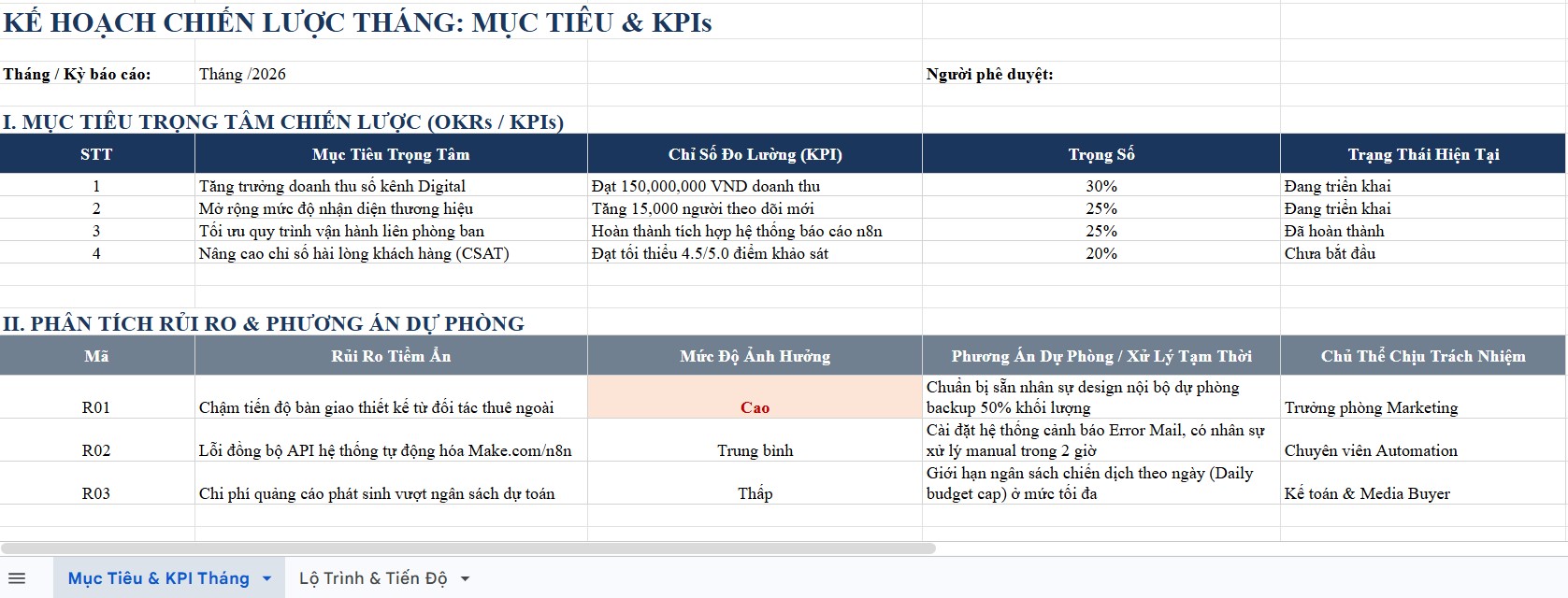

3.3. Mẫu lập kế hoạch công việc hàng tháng

Đối với các bộ phận cần bám sát mục tiêu và báo cáo định kỳ, mẫu kế hoạch tháng hỗ trợ theo dõi công việc theo từng tuần hoặc giai đoạn triển khai.

Tải ngay mẫu lập kế hoạch công việc hàng tháng

Mẫu lập kế hoạch công việc hàng tháng
Mẫu lập kế hoạch công việc hàng tháng

Điểm nổi bật: Liên kết hoạt động hằng tuần với mục tiêu tháng, hỗ trợ trưởng bộ phận đánh giá tiến độ tổng thể.

3.4. Mẫu lập kế hoạch công việc theo quý và năm

Mẫu kế hoạch quý, năm phù hợp với doanh nghiệp cần theo dõi các mục tiêu dài hạn, dự án trọng điểm hoặc kế hoạch hoạt động của phòng ban.

Tải ngay mẫu lập kế hoạch công việc theo quý vào năm

Mẫu lập kế hoạch công việc theo quý và năm
Mẫu lập kế hoạch công việc theo quý và năm

Điểm nổi bật: Giúp quản lý nắm được các cột mốc quan trọng và phân bổ nguồn lực theo giai đoạn.

3.5. Mẫu quản lý công việc cá nhân dạng To-do list

To-do list là biểu mẫu đơn giản, tập trung vào danh sách nhiệm vụ cần hoàn thành. Người dùng có thể sử dụng mẫu checklist công việc hàng ngày để kiểm tra từng nhiệm vụ trong quá trình thực hiện, đánh dấu công việc hoàn tất và rà soát những phần việc còn lại. Mẫu này phù hợp với công việc cá nhân hoặc nhóm có ít đầu việc phụ thuộc lẫn nhau.

Tải ngay mẫu quản lý công việc cá nhân dạng To-do-list

Mẫu quản lý công việc cá nhân dạng To-do list
Mẫu quản lý công việc cá nhân dạng To-do list

Điểm nổi bật: Dễ tạo, dễ sử dụng và thuận tiện đánh dấu nhiệm vụ đã hoàn thành, đặc biệt khi kết hợp ma trận Eisenhower để sắp xếp công việc theo mức độ ưu tiên.

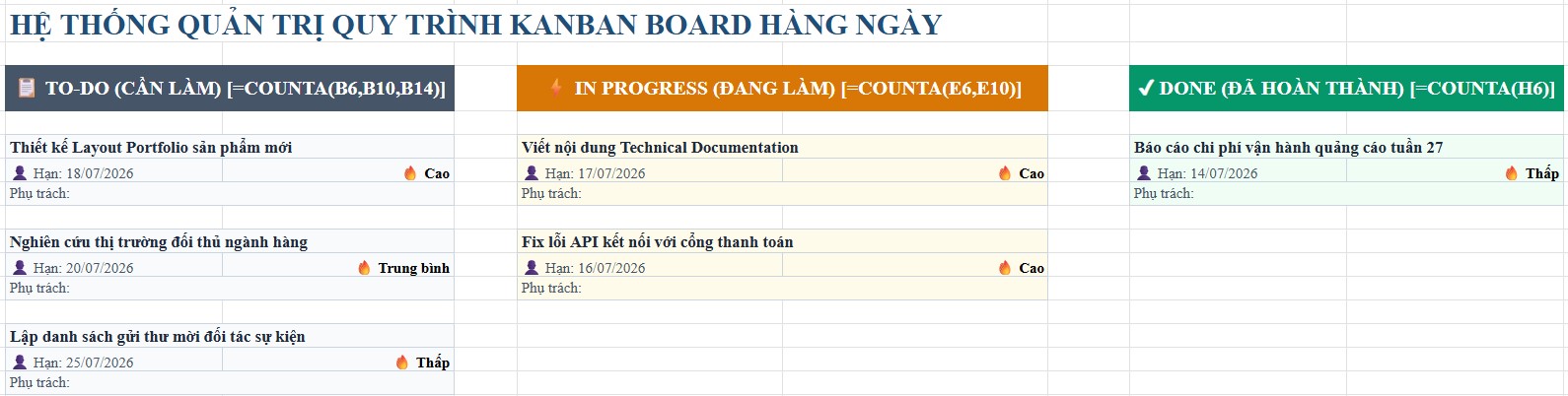

3.6. Mẫu theo dõi tiến độ công việc bằng Kanban

Mẫu quản lý công việc dạng Kanban là mô hình trực quan hóa quy trình làm việc thông qua các cột trạng thái luân chuyển (thường là To-do, Doing và Done). Phương pháp này giúp nhà quản lý nhận diện nhanh chóng các “điểm nghẽn” (bottlenecks) trong quy trình, từ đó điều tiết khối lượng công việc và tối ưu hóa tốc độ xử lý tác vụ của đội ngũ.

Mặc dù Excel không có tính năng kéo-thả tự động như các phần mềm chuyên dụng, Kanban vẫn có thể thiết lập bằng cách:

  • Sử dụng Validation: Tạo danh sách thả xuống (Dropdown) để thay đổi trạng thái nhanh chóng.
  • Tận dụng Conditional Formatting: Tự động đổi màu các ô dựa trên trạng thái (Ví dụ: màu xanh cho “Hoàn thành”, màu đỏ cho “Pending”).
  • Phân bảng theo luồng: Chia các cột tương ứng với các bước trong quy trình vận hành thực tế của phòng ban.

Tải ngay mẫu theo dõi tiến độ công việc bằng Kanban

Mẫu theo dõi tiến độ công việc bằng Kanban
Mẫu theo dõi tiến độ công việc bằng Kanban

Bên cạnh Excel, Google Sheet cũng là một lựa chọn thuận tiện khi cần chia sẻ và cập nhật kế hoạch công việc giữa nhiều người. Việc sắp xếp công việc trên Google Sheet giúp tập trung nhiệm vụ, người phụ trách, thời hạn và trạng thái xử lý trên cùng một bảng, đồng thời cho phép các thành viên cập nhật tiến độ trực tiếp.

3.7. Mẫu lập kế hoạch và quản lý tiến độ dự án bằng Gantt Chart

Gantt Chart là biểu đồ thể hiện công việc theo trục thời gian, các bên liên quan và nhiệm vụ bằng cách sử dụng các thanh có mã màu nằm trên chế độ xem lịch ngang. Để dễ dàng theo dõi, bạn có thể chọn màu sắc riêng cho từng nhóm hoặc các bên liên quan.

Không chỉ vậy, dạng biểu đồ Gantt cho phép người dùng tùy chọn chế độ xem danh sách hiển thị các nhiệm vụ một cách trực quan, sinh động.

Tải ngay mẫu lập kế hoạch và quản lý tiến độ dự án bằng Gantt Chart

Mẫu lập kế hoạch và quản lý tiến độ dự án bằng Gantt Chart
Mẫu lập kế hoạch và quản lý tiến độ dự án bằng Gantt Chart

3.8. Mẫu lập kế hoạch công việc phòng Marketing

Mẫu kế hoạch Marketing giúp đội ngũ quản lý các chiến dịch truyền thông, nội dung và hoạt động quảng cáo theo lịch triển khai thống nhất.

Tải ngay mẫu lập kế hoạch công việc phòng Marketing

Mẫu lập kế hoạch công việc phòng Marketing
Mẫu lập kế hoạch công việc phòng Marketing

Điểm nổi bật: Kết nối lịch triển khai với chỉ tiêu chiến dịch, thuận tiện phối hợp giữa Content, SEO, Ads và thiết kế.

3.9. Mẫu lập kế hoạch kinh doanh và theo dõi chỉ tiêu KPI

Mẫu kế hoạch kinh doanh phù hợp với trưởng nhóm Sales và bộ phận kinh doanh cần theo dõi chỉ tiêu theo tháng hoặc quý.

Tải ngay mẫu lập kế hoạch kinh doanh và theo dõi chỉ tiêu

Mẫu lập kế hoạch kinh doanh và theo dõi chỉ tiêu KPI
Mẫu lập kế hoạch kinh doanh và theo dõi chỉ tiêu KPI

Điểm nổi bật: Giúp đối chiếu kết quả với kế hoạch và xác định những chỉ tiêu cần điều chỉnh.

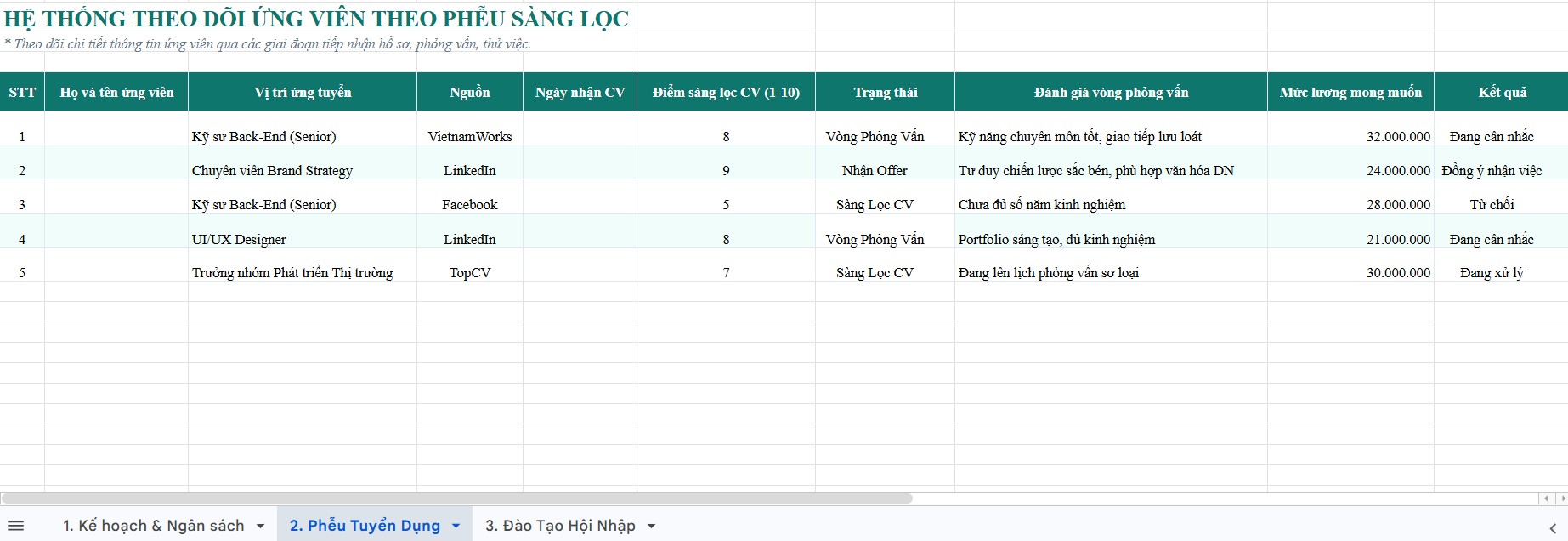

3.10. Mẫu lập kế hoạch tuyển dụng và quản lý công việc nhân sự

Mẫu kế hoạch nhân sự giúp bộ phận HR chuẩn hóa quy trình từ khâu tiếp nhận nhu cầu, sàng lọc ứng viên đến lộ trình đào tạo hội nhập.

Tải ngay mẫu lập kế hoạch tuyển dụng và quản lý công việc nhân sự

Mẫu lập kế hoạch tuyển dụng và quản lý công việc nhân sự
Mẫu lập kế hoạch tuyển dụng và quản lý công việc nhân sự

Một biểu mẫu chuyên nghiệp trên Excel sẽ tích hợp các trường thông tin về ngân sách tuyển dụng, trạng thái ứng viên theo phễu và lịch trình đào tạo kỹ năng, giúp doanh nghiệp xây dựng đội ngũ kế cận một cách bài bản và bền vững.

3.11. Mẫu lập kế hoạch công việc theo mục tiêu OKR

Mẫu OKR phù hợp với doanh nghiệp hoặc phòng ban muốn liên kết công việc hằng ngày với các mục tiêu ưu tiên trong kỳ.

Tải ngay mẫu lập kế hoạch công việc theo mục tiêu OKR

Mẫu lập kế hoạch công việc theo mục tiêu OKR
Mẫu lập kế hoạch công việc theo mục tiêu OKR

Điểm nổi bật: Giúp theo dõi mức độ đạt mục tiêu dựa trên kết quả đo lường cụ thể, đồng thời hỗ trợ phân biệt cách sử dụng KPI và OKR trong quản trị hiệu suất.

3.12. Mẫu phân công công việc nhóm và theo dõi trách nhiệm thực hiện

Mẫu phân công nhóm phù hợp với các công việc cần nhiều nhân sự phối hợp, có thời hạn bàn giao và người chịu trách nhiệm ở từng bước.

Tải ngay mẫu phân công công việc nhóm và theo dõi trách nhiệm thực hiện

Mẫu phân công công việc nhóm và theo dõi trách nhiệm thực hiện
Mẫu phân công công việc nhóm và theo dõi trách nhiệm thực hiện

Điểm nổi bật: Làm rõ trách nhiệm giữa các thành viên, hỗ trợ trưởng nhóm kiểm soát nhiệm vụ đang thực hiện và các đầu việc chờ phản hồi.

4. Sự khác nhau giữa To-do list, Kanban và Gantt Chart là gì?

To-do list, Kanban và Gantt Chart đều hỗ trợ quản lý công việc nhưng có trọng tâm khác nhau. Việc lựa chọn đúng phương pháp, kết hợp bảng theo dõi công việc bằng Excel phù hợp với từng nhu cầu, giúp cá nhân và doanh nghiệp kiểm soát tiến độ mà không làm bảng tính trở nên phức tạp.

To-do list, Kanban và Gantt Chart
So sánh trực quan ba phương pháp lập kế hoạch và quản lý tiến độ công việc

Tiêu chí To-do-list Kanban Gantt Chart
Trọng tâm Danh sách nhiệm vụ Luồng và trạng thái công việc Tiến độ theo thời gian
Cách hiển thị Bảng hoặc danh sách Các cột trạng thái Thanh thời gian
Phù hợp với Cá nhân, nhóm nhỏ Nhóm xử lý nhiều nhiệm vụ liên tục Dự án có nhiều giai đoạn
Thông tin quan trọng Việc cần làm, ưu tiên, deadline Trạng thái, người phụ trách, công việc tồn đọng Ngày bắt đầu, kết thúc, công việc phụ thuộc
Ưu điểm Đơn giản, dễ cập nhật Trực quan trạng thái thực hiện Dễ theo dõi lịch trình dự án
Hạn chế khi dùng Excel Khó quản lý quan hệ giữa nhiều nhiệm vụ Chuyển trạng thái thường cần thao tác thủ công Cần cập nhật dữ liệu thời gian cẩn thận

Nên sử dụng phương pháp nào?

  • Chọn To-do list khi cần kiểm soát những việc phải hoàn thành.
  • Chọn Kanban khi cần quan sát công việc đang ở giai đoạn nào và phát hiện khâu tồn đọng.
  • Chọn Gantt Chart khi cần quản lý thời hạn, cột mốc và mối quan hệ giữa các nhiệm vụ.

Với Kanban, việc giới hạn công việc đang thực hiện (Work in Progress – WIP) cũng là một cách giảm tình trạng phân tán nguồn lực và làm rõ điểm nghẽn trong quy trình.

5. Hướng dẫn lập bảng kế hoạch công việc bằng Excel chi tiết

Để lập mẫu kế hoạch công việc bằng Excel, bạn cần xác định mục tiêu, chia nhỏ nhiệm vụ, thiết lập lịch trình và tạo các trường theo dõi tiến độ. Quy trình 6 bước dưới đây phù hợp cho cả kế hoạch cá nhân và quản lý công việc nhóm.

5.1. Bước 1: Xác định mục tiêu và phạm vi công việc theo mô hình SMART

Trước khi tạo bảng tính, hãy xác định kết quả cần đạt và thời gian hoàn thành. Mô hình SMART giúp diễn đạt mục tiêu theo 5 tiêu chí:

Xác định rõ mục tiêu lập kế hoạch với mô hình SMART
Xác định rõ mục tiêu lập kế hoạch với mô hình SMART

  • Specific: Xác định mục tiêu rõ ràng, cụ thể.
  • Measurable: Đảm bảo rằng mục tiêu của bạn có thể đo lường được để bạn có thể theo dõi tiến độ, điều này giúp bạn tập trung và đáp ứng thời hạn.
  • Attainable: Tạo ra một mục tiêu có tính khả thi, không nên hạn chế, nhưng chắc chắn phải đạt được.
  • Relevant: Đảm bảo mục tiêu của bạn quan trọng đối với bạn và phù hợp với các mục tiêu khác của bạn, cũng như nhu cầu của tổ chức.
  • Time-bound: Chỉ định một ngày mục tiêu để mục tiêu SMART của bạn không bị lạc trong hỗn hợp các nhu cầu hàng ngày.

Ví dụ, thay cho mục tiêu “Hoàn thành nội dung website”, nhóm Marketing có thể đặt mục tiêu “Hoàn thiện và bàn giao 12 bài viết theo kế hoạch trong tháng 11”.

Khi mục tiêu đã rõ, việc phân chia nhiệm vụ và đánh giá kết quả sẽ thuận tiện hơn, đặc biệt nếu doanh nghiệp xây dựng mẫu lập kế hoạch công việc với mục tiêu và tiêu chí đánh giá cụ thể.

5.2. Bước 2: Liệt kê nhiệm vụ và thiết lập thứ tự ưu tiên

Từ mục tiêu tổng thể, hãy chia thành những công việc có kết quả đầu ra cụ thể, sau đó xác định thứ tự xử lý.

Có thể phân loại nhiệm vụ theo ba mức:

  • Cao: Ảnh hưởng trực tiếp đến thời hạn hoặc kết quả trọng tâm.
  • Trung bình: Cần thực hiện trong kỳ nhưng có thể điều chỉnh lịch.
  • Thấp: Công việc hỗ trợ, ít ảnh hưởng đến các mốc quan trọng.

Để xác định thứ tự ưu tiên rõ ràng hơn, doanh nghiệp nên sử dụng ma trận Eisenhower giúp phân loại công việc dựa trên hai tiêu chí: mức độ quan trọng và mức độ khẩn cấp, qua đó xác định nhiệm vụ cần xử lý trước, lên lịch, ủy quyền hoặc loại bỏ.

Với nhiệm vụ lớn, nên chia thành các đầu việc nhỏ để dễ phân công, ước lượng thời gian và kiểm tra kết quả.

5.3. Bước 3: Thiết kế bảng Excel và phân công người phụ trách

Sau khi hoàn thiện danh sách, hãy tạo bảng dữ liệu thống nhất để nhập và quản lý công việc.

Ví dụ, một bảng theo dõi cơ bản có thể sử dụng cấu trúc:

Cột Nội dung
A Mã công việc
B Tên công việc
C Người phụ trách
D Ngày bắt đầu
E Hạn hoàn thành
F Mức ưu tiên
G Trạng thái
H % hoàn thành
I Ghi chú

Để thuận tiện sử dụng, bạn nên:

  • Chọn vùng dữ liệu và nhấn Ctrl + T để tạo Excel Table.
  • Sử dụng Data Validation để tạo danh sách trạng thái hoặc mức ưu tiên.
  • Định dạng cột ngày theo cùng một kiểu.
  • Khóa hoặc bảo vệ các ô chứa công thức nếu nhiều người cùng nhập dữ liệu.

Bảng có cấu trúc thống nhất sẽ giúp lọc công việc, tổng hợp và mở rộng dữ liệu dễ hơn.

5.4. Bước 4: Xây dựng lịch trình và xác định thời hạn hoàn thành

Kế hoạch cần thể hiện thời điểm bắt đầu, deadline và các mốc bàn giao để người phụ trách chủ động triển khai.

Với nhiệm vụ ngắn, có thể dùng ngày hoàn thành. Với dự án nhiều giai đoạn, bạn nên bổ sung  các thông tin về:

  • Ngày bắt đầu
  • Thời lượng dự kiến
  • Quan hệ phụ thuộc giữa các công việc

Ví dụ: Trong kế hoạch triển khai chiến dịch Marketing, nhiệm vụ thiết kế ấn phẩm cần hoàn thành trước thời điểm chạy quảng cáo. Việc xác định mốc phụ thuộc này giúp nhóm tránh xếp lịch không khả thi.

5.5. Bước 5: Thiết lập công thức tự động theo dõi tiến độ công việc

Sau khi hoàn thiện bảng kế hoạch, bạn có thể sử dụng các hàm Excel để tự động thống kê nhiệm vụ hoàn thành, tính tỷ lệ tiến độ và cảnh báo công việc quá hạn.

Giả sử bảng kế hoạch có dữ liệu từ hàng 2 đến hàng 100, trong đó cột B là tên công việc, cột E là hạn hoàn thành, cột G là trạng thái và cột H là tỷ lệ hoàn thành.

Ví dụ bảng theo dõi tiến độ công việc:

Mã công việc Tên công việc Hạn hoàn thành Trạng thái % hoàn thành Cảnh báo
CV01 Lập kế hoạch SEO 28/10/2026 Hoàn thành 100% —
CV02 Viết bài SEO 30/10/2026 Đang thực hiện 70% Quá hạn
CV03 Thiết kế hình ảnh 02/11/2026 Đang thực hiện 50% —
CV04 Kiểm duyệt nội dung 31/10/2026 Chưa thực hiện 0% Quá hạn
CV05 Đăng bài website 05/11/2026 Chưa thực hiện 0% —

Công thức tương ứng

Chỉ tiêu Công thức Excel
Số nhiệm vụ hoàn thành =COUNTIF(G2:G100,"Hoàn thành")
Tỷ lệ hoàn thành =IFERROR(COUNTIF(G2:G100,"Hoàn thành")/COUNTA(B2:B100),0)
Số nhiệm vụ quá hạn =COUNTIFS(E2:E100,"<"&TODAY(),E2:E100,">0",G2:G100,"<>Hoàn thành",B2:B100,"<>")
Cảnh báo tại J2 =IF(B2="","",IF(AND(ISNUMBER(E2),E2<TODAY(),G2<>"Hoàn thành"),"Quá hạn",""))

Chọn màu cảnh báo và áp dụng cho toàn bộ bảng để tự động nhận diện những công việc chậm tiến độ.

Việc kết hợp công thức thống kê và định dạng có điều kiện giúp bảng kế hoạch Excel cập nhật các chỉ số theo dữ liệu nhập vào, hỗ trợ người quản lý nhanh chóng phát hiện nhiệm vụ tồn đọng và điều chỉnh lịch thực hiện.

Lưu ý: Các công thức sử dụng dấu phẩy để phân tách đối số. Với phiên bản Excel sử dụng dấu chấm phẩy, cần thay đổi ký tự tương ứng và bảo đảm cột hạn hoàn thành được định dạng ngày hợp lệ.

5.6. Bước 6: Cập nhật kết quả, đánh giá và điều chỉnh kế hoạch

Sau khi hoàn thiện bảng tính, người phụ trách cần cập nhật trạng thái và kết quả thực hiện theo chu kỳ phù hợp.

Khi rà soát kế hoạch, hãy tập trung vào:

  • Những công việc đã hoàn thành và kết quả bàn giao.
  • Nhiệm vụ đang chậm tiến độ.
  • Nguyên nhân phát sinh và nguồn lực cần bổ sung.
  • Điều chỉnh về người phụ trách, thời hạn hoặc mức độ ưu tiên.

Với kế hoạch nhóm, nên thống nhất thời điểm cập nhật dữ liệu để tránh báo cáo dựa trên những phiên bản thông tin khác nhau.

6. Bí quyết quản lý kế hoạch công việc bằng Excel khoa học

Một bảng kế hoạch hiệu quả cần dễ theo dõi, cập nhật và hỗ trợ ra quyết định. Sau khi thiết lập biểu mẫu, doanh nghiệp có thể kết hợp các phương pháp quản lý thời gian giúp sắp xếp và ưu tiên công việc để nâng cao hiệu quả thực hiện.

  • Ưu tiên mục tiêu trọng tâm: Xác định nhiệm vụ quan trọng và kết quả cần đạt trước khi phân bổ thời gian.
  • Phân công phù hợp nguồn lực: Làm rõ trách nhiệm, khối lượng công việc và khả năng đáp ứng của từng nhân sự.
  • Tận dụng công thức và cảnh báo: Sử dụng COUNTIF, COUNTIFS và Conditional Formatting để theo dõi tiến độ, nhận diện công việc quá hạn.
  • Chuẩn hóa dữ liệu đầu vào: Thống nhất cách nhập ngày tháng, trạng thái, tên nhân sự và mã công việc.
  • Rà soát định kỳ: Đối chiếu kế hoạch với kết quả thực tế, xử lý các nhiệm vụ tồn đọng và điều chỉnh lịch triển khai.

Đặc biệt, doanh nghiệp nên quy định rõ người cập nhật và thời điểm chốt số liệu. Đây là cơ sở để các báo cáo tiến độ phản ánh thống nhất tình trạng công việc.

7. Ưu điểm và hạn chế khi sử dụng Excel để quản lý công việc

Excel phù hợp với nhiều nhu cầu lập kế hoạch nhờ tính linh hoạt và khả năng xử lý dữ liệu. Tuy nhiên, khi số lượng nhiệm vụ, người tham gia và bước phê duyệt tăng lên, doanh nghiệp cần cân nhắc khả năng đáp ứng của bảng tính.

7.1. Ưu điểm và hạn chế khi sử dụng Excel

Ưu điểm khi sử dụng Excel quản lý công việc:

  • Chi phí thấp: Là công cụ có sẵn trong bộ Office, doanh nghiệp không phải trả thêm phí bản quyền chuyên biệt cho việc quản lý công việc.
  • Tính linh hoạt cao: Người dùng có thể tự do tùy chỉnh các cột, dòng, công thức và màu sắc theo sở thích hoặc đặc thù riêng của từng nhiệm vụ.
  • Không yêu cầu đào tạo chuyên sâu: Hầu hết nhân sự đều đã quen thuộc với giao diện Excel, giúp việc triển khai kế hoạch diễn ra nhanh chóng mà không mất thời gian học cách sử dụng công cụ mới.

Hạn chế và rủi ro thường gặp:

  • Thiếu tính năng nhắc lịch tự động: Excel không thể tự động gửi thông báo (Notification) khi đến hạn hoặc khi có sự thay đổi nhiệm vụ, dẫn đến rủi ro trễ deadline do nhân sự quên cập nhật file. Nếu đây là vấn đề bạn thường gặp, có thể tham khảo thêm phần mềm nhắc nhở công việc để chọn công cụ hỗ trợ nhắc deadline tự động phù hợp với nhu cầu cá nhân hoặc đội nhóm.
  • Khó khăn trong cộng tác thời gian thực: Việc nhiều người cùng truy cập và chỉnh sửa trên một file offline dễ gây ra lỗi xung đột dữ liệu, mất dấu phiên bản (version control) và khó kiểm soát ai đã thay đổi nội dung gì.
  • Dễ sai sót do thao tác thủ công: Chỉ cần một sai sót nhỏ trong việc nhập liệu hoặc kéo công thức cũng có thể dẫn đến kết quả báo cáo tiến độ sai lệch hoàn toàn, gây khó khăn cho việc ra quyết định của nhà quản lý.
  • Rủi ro bảo mật thông tin: File Excel rất dễ bị sao chép, gửi ra ngoài hoặc vô tình xóa mất dữ liệu quan trọng mà không có cơ chế phục hồi hay phân quyền truy cập chuyên sâu theo từng vị trí.
  • Dữ liệu phân tán: Dữ liệu công việc trên Excel thường bị tách rời khỏi các luồng dữ liệu khác như nhân sự, khách hàng (CRM) hay tài chính, khiến doanh nghiệp thiếu đi cái nhìn tổng thể về hiệu suất vận hành.

7.2. Những dấu hiệu nên chuyển sang phần mềm chuyên dụng

Khi hoạt động quản lý công việc mở rộng, một số nhu cầu có thể vượt quá cách vận hành bảng tính thông thường.

Doanh nghiệp nên xem xét phần mềm quản lý công việc nếu:

  • Công việc liên quan đến nhiều phòng ban và cấp phê duyệt.
  • Cần giao việc, nhắc hạn và cập nhật tiến độ theo thời gian thực.
  • Muốn theo dõi lịch sử xử lý, trách nhiệm và phản hồi của từng nhân sự.
  • Thường xuyên tổng hợp báo cáo từ nhiều bảng dữ liệu.
  • Cần liên kết nhiệm vụ với quy trình, tài liệu và mục tiêu quản trị.

Trong những trường hợp này, nền tảng chuyên dụng có thể hỗ trợ tổ chức công việc tập trung và giảm thời gian tổng hợp dữ liệu thủ công.

8. 1Office – Giải pháp quản lý công việc tối ưu thay thế cho Excel

Lập kế hoạch công việc bằng Excel giúp doanh nghiệp hệ thống hóa nhiệm vụ và theo dõi tiến độ ban đầu. Tuy nhiên, khi quy mô nhân sự và khối lượng công việc tăng, nhà quản lý cần giải quyết những bài toán quan trọng hơn:

  • Làm thế nào để phân công công việc rõ ràng, đúng người phụ trách?
  • Tiến độ từng nhiệm vụ, dự án đang được triển khai đến đâu?
  • Công việc nào đang chậm hạn và cần ưu tiên xử lý?
  • Hiệu suất nhân sự và mức độ hoàn thành mục tiêu được đánh giá ra sao?

Đã đến lúc đưa hoạt động lập kế hoạch và quản lý công việc vượt ra khỏi những bảng Excel rời rạc. 1WROK – Phân hệ quản lý công việc và dự án thuộc nền tảng quản trị tổng thể 1Office  chính là giải pháp toàn diện cho doanh nghiệp.

Giao diện kế hoạch công việc Kanban của 1Office
Giao diện kế hoạch công việc Kanban của 1Office

Hiện nay, hơn 700.000 người dùng từ 8.000+ doanh nghiệp đã chuyển đổi từ Excel sang 1Office bởi những giá trị vượt trội:

  • Quản lý tiến độ đa chiều: Thay vì theo dõi rời rạc, 1Work cho phép quản lý dự án linh hoạt theo nhiều mô hình (Waterfall, Agile, Scrum) với các góc nhìn trực quan như biểu đồ Gantt, Kanban và Dashboard thời gian thực.
  • Tối ưu nguồn lực AI (Workload): Tích hợp trợ lý 1AI Assistant và 1AI Process giúp tự động hóa quy trình giao việc (BPA), cảnh báo tình trạng quá tải nhân sự (Workload) và dự báo các rủi ro về tiến độ mà Excel không thể thực hiện.
  • Quản trị tài chính & vật tư dự án (Finance & Assets): 1Office cho phép lập dự toán ngân sách, theo dõi dòng tiền thực tế và quản lý định mức vật tư ngay trên từng đầu việc, đảm bảo tối ưu hóa lợi nhuận cho từng dự án.
  • Nền tảng No-code linh hoạt: Với No-code Platform, doanh nghiệp có thể tự xây dựng quy trình phê duyệt, bảng biểu và luồng công việc tùy chỉnh theo đặc thù riêng mà không cần trình độ lập trình.
  • Ký số & Tài liệu tập trung: Tích hợp tính năng Ký số (Digital Signature) và Quản lý văn bản ngay trong quy trình công việc, giúp chuyển đổi số 100%, loại bỏ hoàn toàn việc in ấn và lưu trữ thủ công.

Bứt phá hiệu suất cùng 1Office! Đăng ký Demo ngay để tối ưu giao việc, kiểm soát tiến độ và tăng tốc hoàn thành mục tiêu.

Đăng ký nhận Demo miễn phí tính năng

9. Câu hỏi thường gặp về mẫu kế hoạch công việc bằng Excel

Dưới đây là những câu hỏi thường gặp khi lựa chọn, sử dụng và tùy chỉnh bảng kế hoạch công việc bằng Excel.

9.1. Nên sử dụng mẫu kế hoạch công việc theo ngày, tuần hay tháng?

Tùy mục tiêu quản lý, bạn có thể chọn kế hoạch ngày để theo dõi nhiệm vụ chi tiết, kế hoạch tuần để sắp xếp tiến độ ngắn hạn hoặc kế hoạch tháng để đánh giá mục tiêu tổng thể. Với phòng ban, việc kết hợp mẫu tháng và tuần thường giúp theo dõi công việc nhất quán hơn.

9.2. Làm thế nào để tạo bảng Excel tự động cập nhật tiến độ công việc?

Bạn có thể sử dụng danh sách trạng thái kết hợp hàm COUNTIF hoặc COUNTIFS để tính số lượng nhiệm vụ hoàn thành, đang thực hiện và quá hạn. Các chỉ số tổng hợp sẽ tự tính lại khi dữ liệu được cập nhật; trạng thái công việc vẫn cần được nhập hoặc kết nối từ nguồn dữ liệu phù hợp.

9.3. Cách thiết lập cảnh báo công việc quá hạn trong Excel?

Sử dụng Conditional Formatting với công thức kết hợp TODAY(), ngày hoàn thành và trạng thái nhiệm vụ. Khi deadline đã qua nhưng công việc chưa được đánh dấu hoàn thành, Excel sẽ tự tô màu cảnh báo theo quy tắc đã thiết lập.

9.4. Có thể dùng chung một file Excel để quản lý công việc nhóm không?

Có. Nếu sử dụng phiên bản Excel và nền tảng lưu trữ hỗ trợ đồng chỉnh sửa, nhiều thành viên có thể cùng cập nhật một file. Nhóm nên thống nhất cách nhập dữ liệu, phân quyền truy cập và quy tắc xử lý xung đột.

9.5. Nên lập kế hoạch công việc bằng Excel hay Google Sheets?

Excel phù hợp với những công việc cần xử lý bảng tính, phân tích dữ liệu và sử dụng các tính năng chuyên sâu. Google Sheets thuận tiện khi nhóm ưu tiên cộng tác qua trình duyệt và chia sẻ trực tuyến. Việc lựa chọn nên dựa trên nhu cầu phối hợp, hệ sinh thái đang sử dụng và mức độ phức tạp của dữ liệu.

Kết luận

Mẫu lập kế hoạch công việc bằng Excel là công cụ hữu ích để tổ chức nhiệm vụ, quản lý thời gian và theo dõi kết quả thực hiện. Việc lựa chọn biểu mẫu phù hợp, kết hợp công thức tự động và cập nhật dữ liệu thường xuyên sẽ giúp cá nhân, doanh nghiệp duy trì kế hoạch rõ ràng, khoa học và dễ kiểm soát.

Hy vọng bài viết của 1Office đã mang đến những gợi ý thiết thực để bạn lựa chọn và sử dụng biểu mẫu phù hợp.
